完工事例

すべて|すべて

さぬき市 長尾14号地平屋建売住宅

南光の家

さぬき市 長尾14号地平屋建売住宅
  • 当物件情報や当物件の見学のご予約はこちら CLICK

建築中レポート

1.2021年03月27日

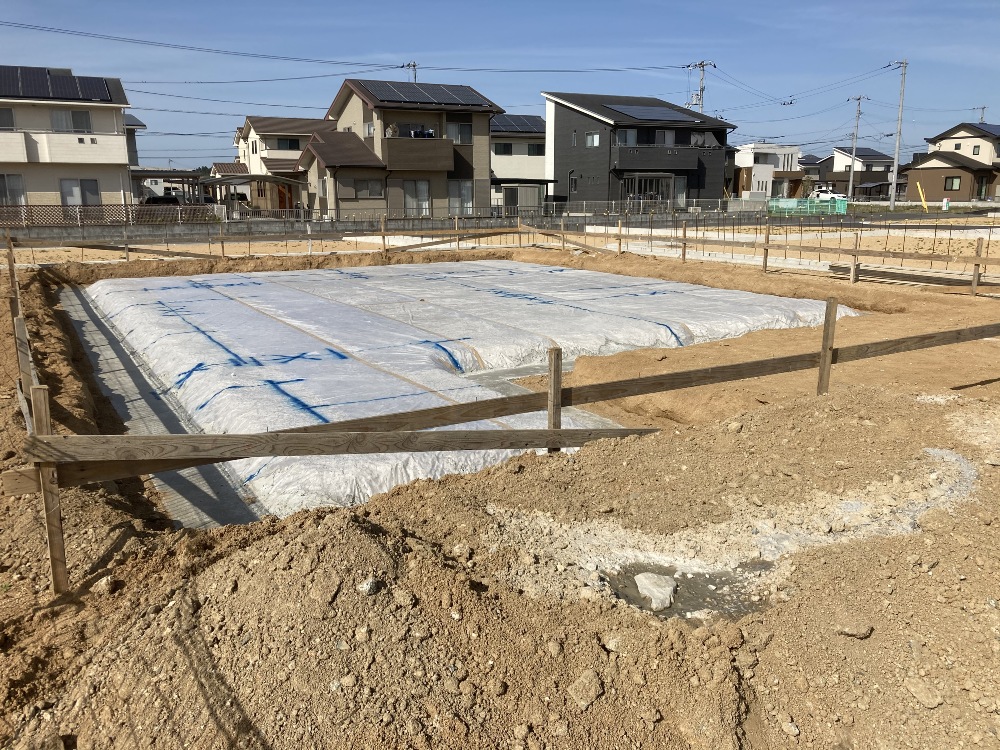

着工
着工

着工いたしました。まずは基礎の工事を始めていきます。

2.2021年04月05日
配筋検査

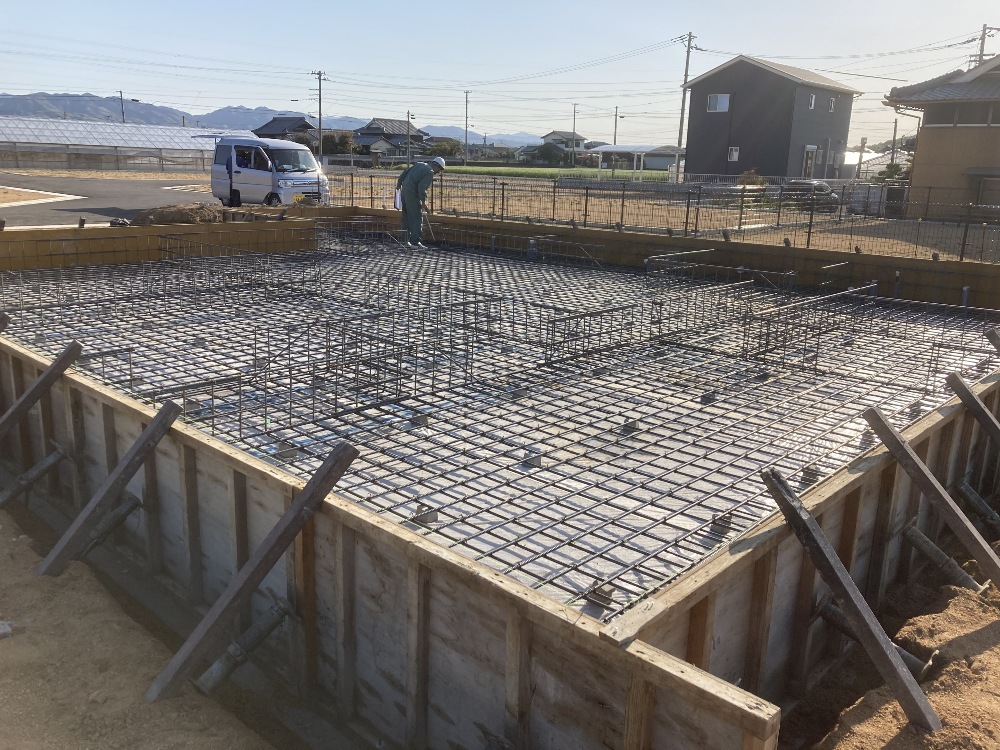

配筋検査

基礎の配筋検査を行いました。
第三者機関に図面通りの配筋ができているかどうかを確認していただきます。
無事合格!

3.2021年04月08日

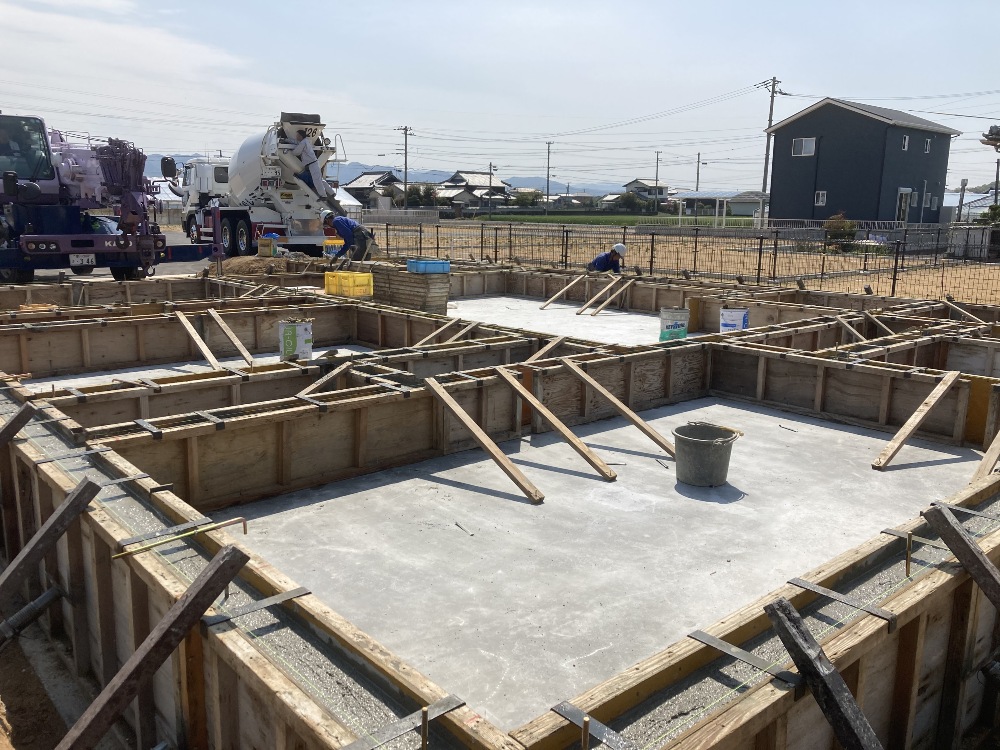

コンクリート打設
コンクリート打設

基礎のコンクリート打設を行いました。
職人さんひとりひとりの手作業で丁寧に仕上げていただきました。

4.2021年04月19日

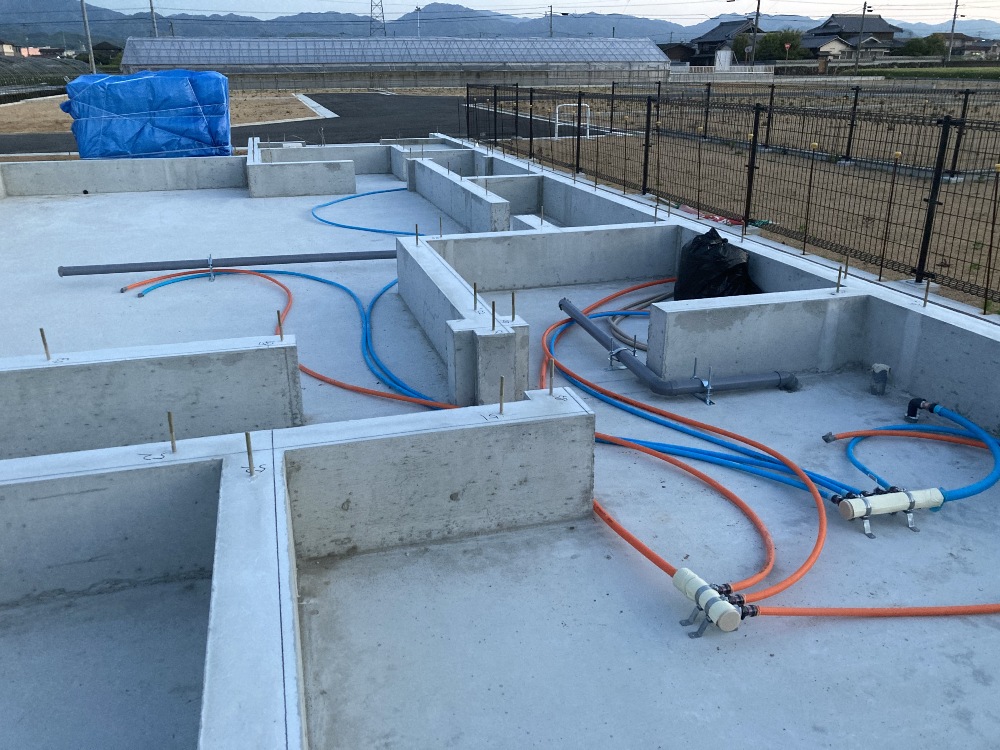

床下配管工事
床下配管工事

基礎工事が終了し、床下の配管工事を行いました。

5.2021年04月19日

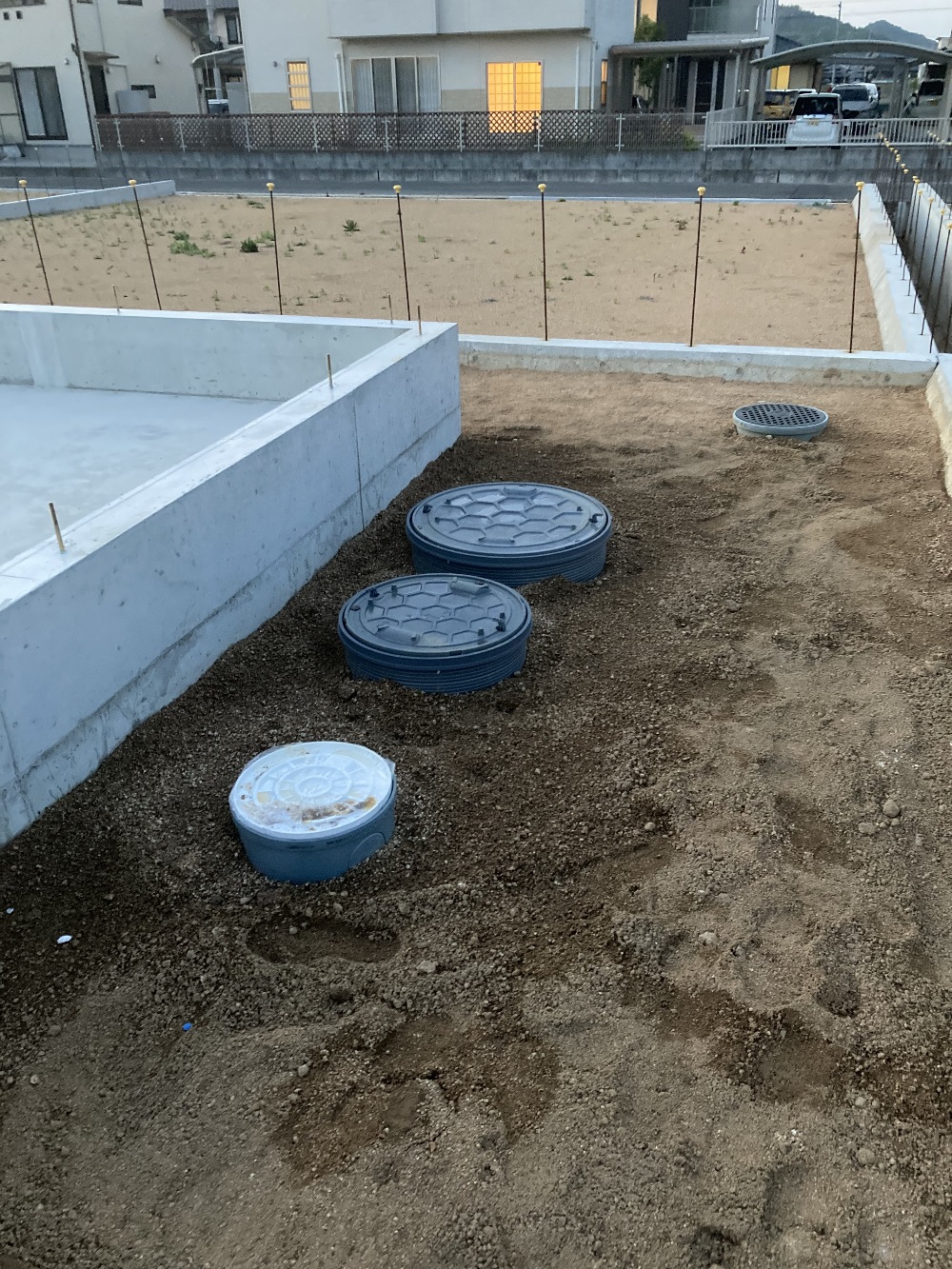

浄化槽埋設工事
浄化槽埋設工事

床下配管工事と同時に浄化槽の埋設工事を行いました。
建物から敷地の境界までが狭いため、通常は後となる埋設を先に行いました。

6.2021年04月24日

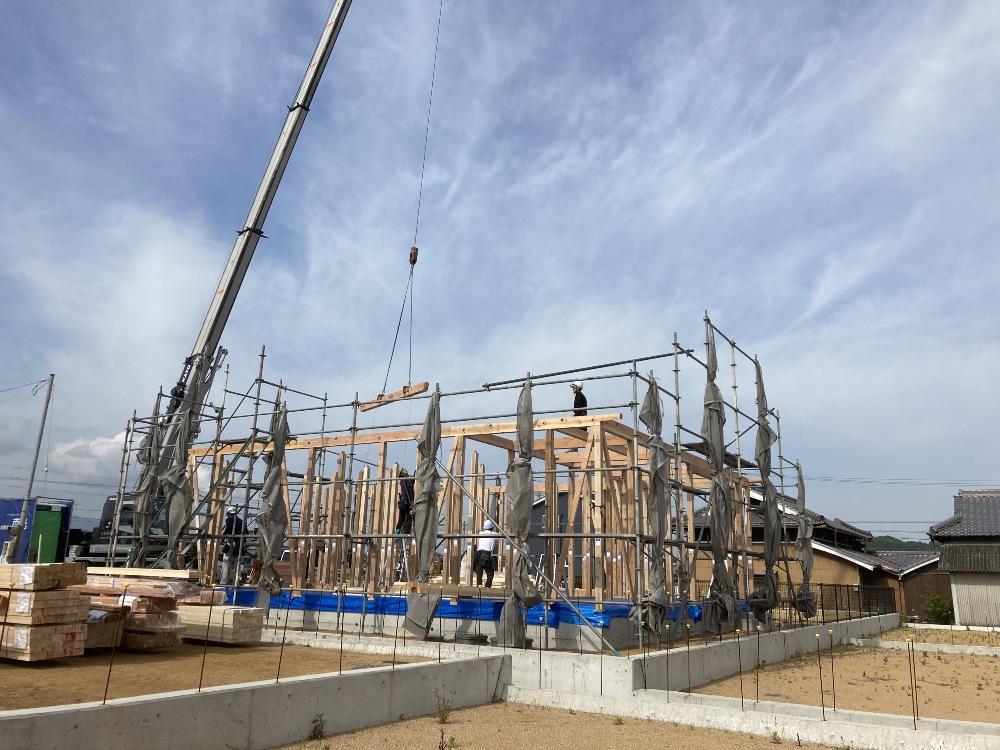

上棟
上棟

上棟いたしました。
天気も良く、無事に執り行うことができました。

7.2021年04月29日
防水シート施工

防水シート施工

中間検査も無事合格し、防水シート施工を行いました。

8.2021年04月30日
電気工事
電気工事

電気の配線工事を行いました。

9.2021年05月08日
バスルーム施工

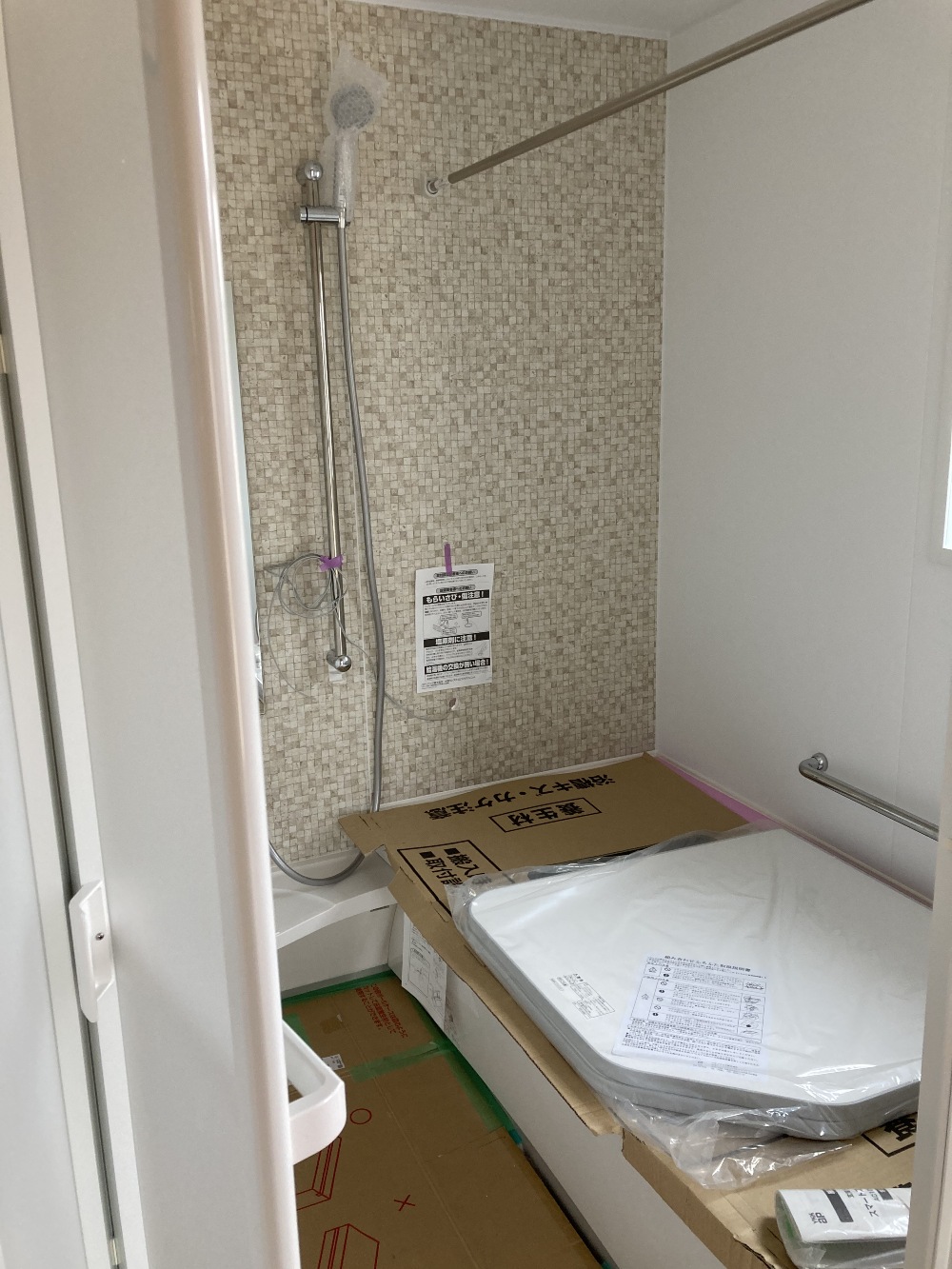

バスルーム施工

バスルームを施工いたしました。
お家で一番最初に施工する設備です!

10.2021年05月08日
外壁工事
外壁工事

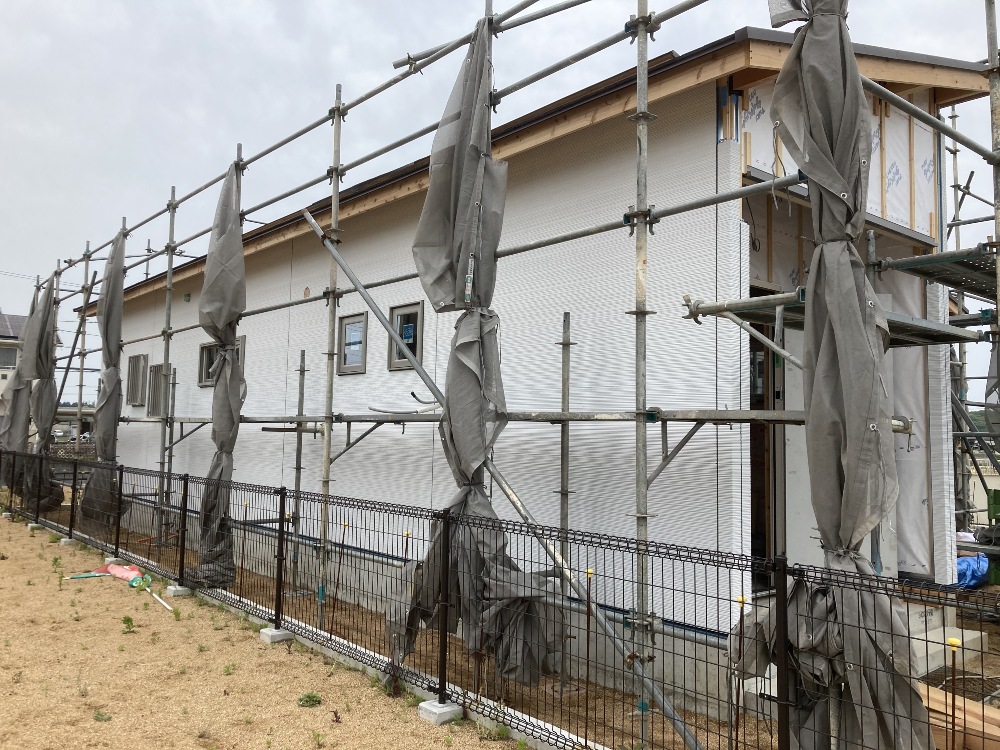

外壁工事を行っています。

11.2021年05月08日

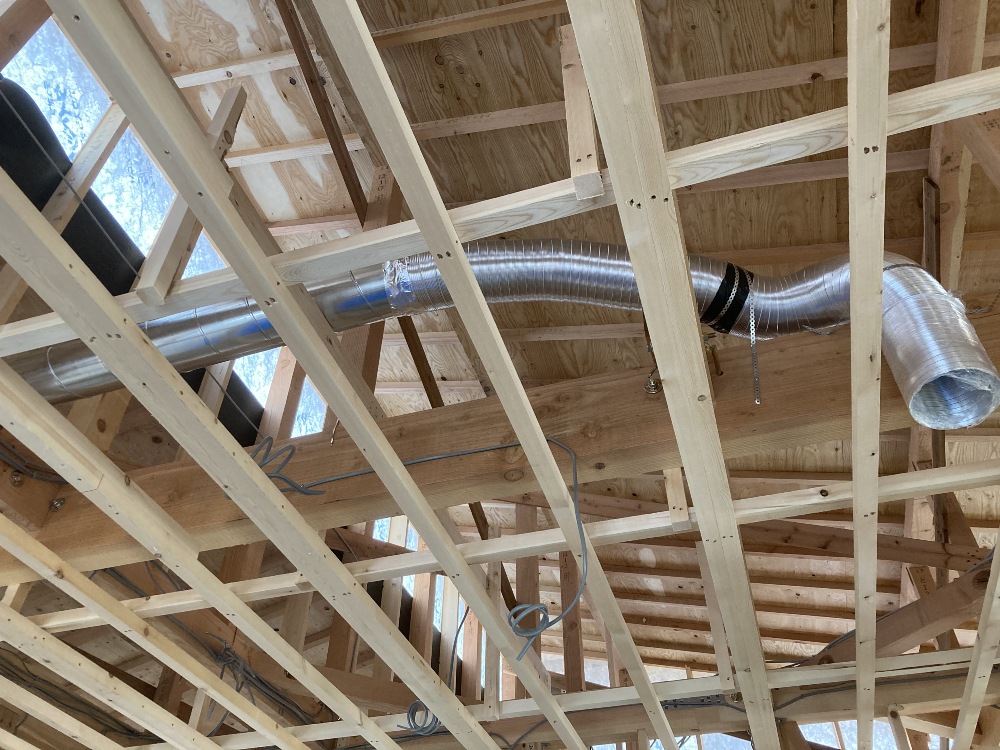

キッチンダクト工事
キッチンダクト工事

キッチンのダクト工事を行いました。
レンジフードと外壁面が遠いため、天井裏を通しています。

12.2021年05月17日

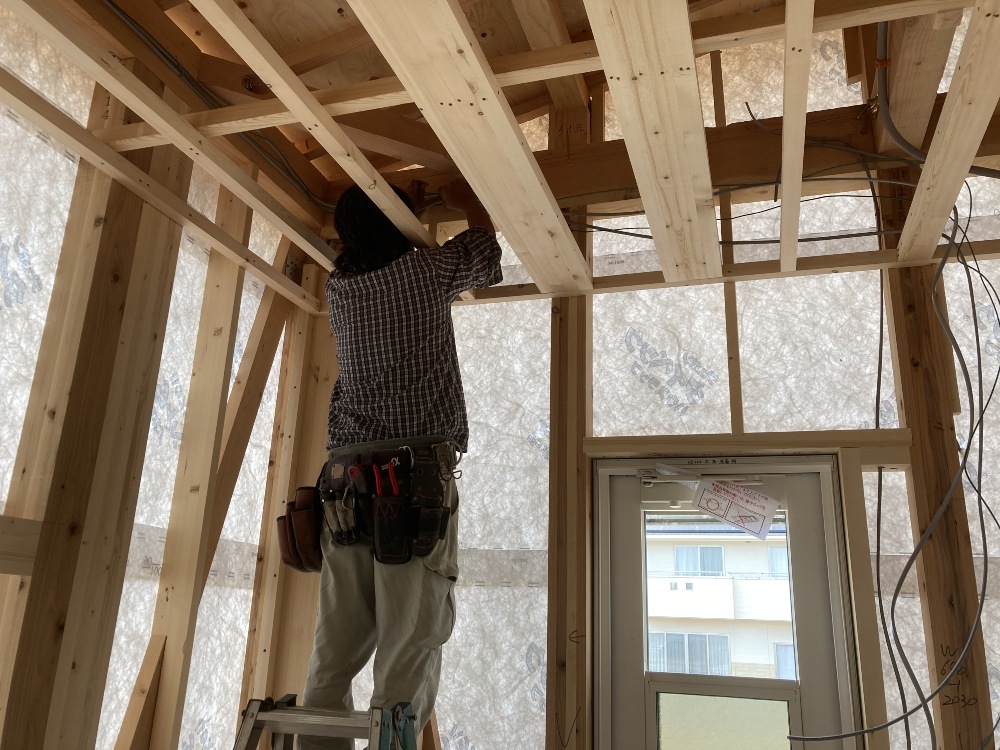

大工工事
大工工事

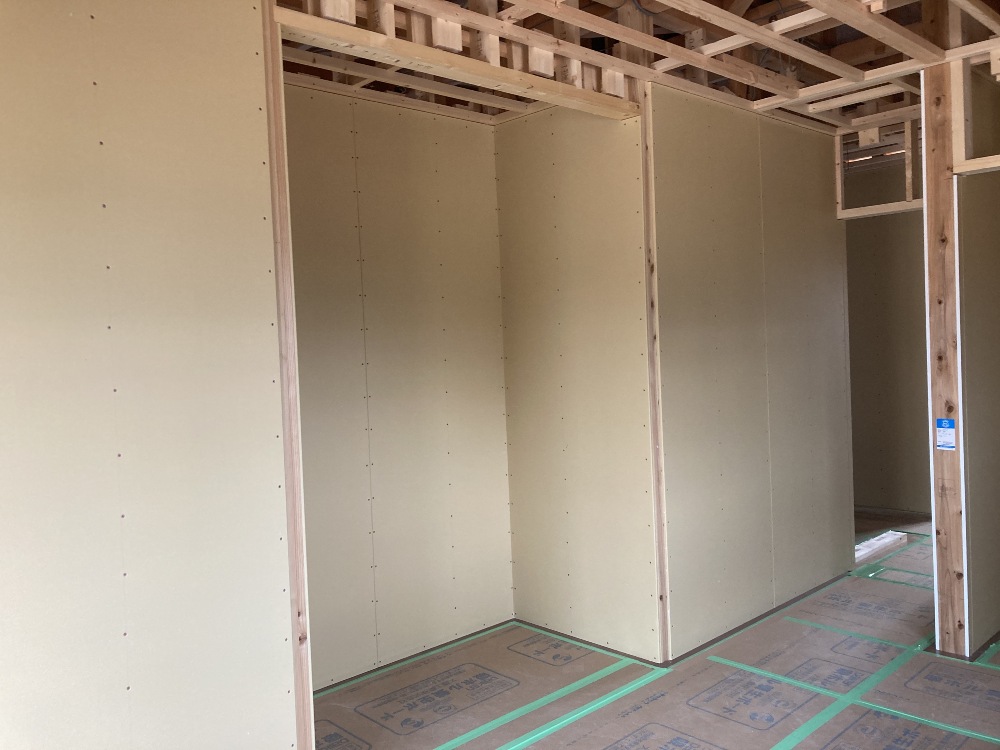

大工工事も着々と進んでいます。
写真は壁のボードを貼ったところです。

13.2021年06月07日

玄関収納取り付け工事
玄関収納取り付け工事

玄関収納を取り付けました!

14.2021年06月07日

棟換気取り付け
棟換気取り付け

屋根の棟部分に換気部材を取り付けました。
この換気部分と、軒の有孔ボード部分で屋根裏の換気を行います。

15.2021年06月18日

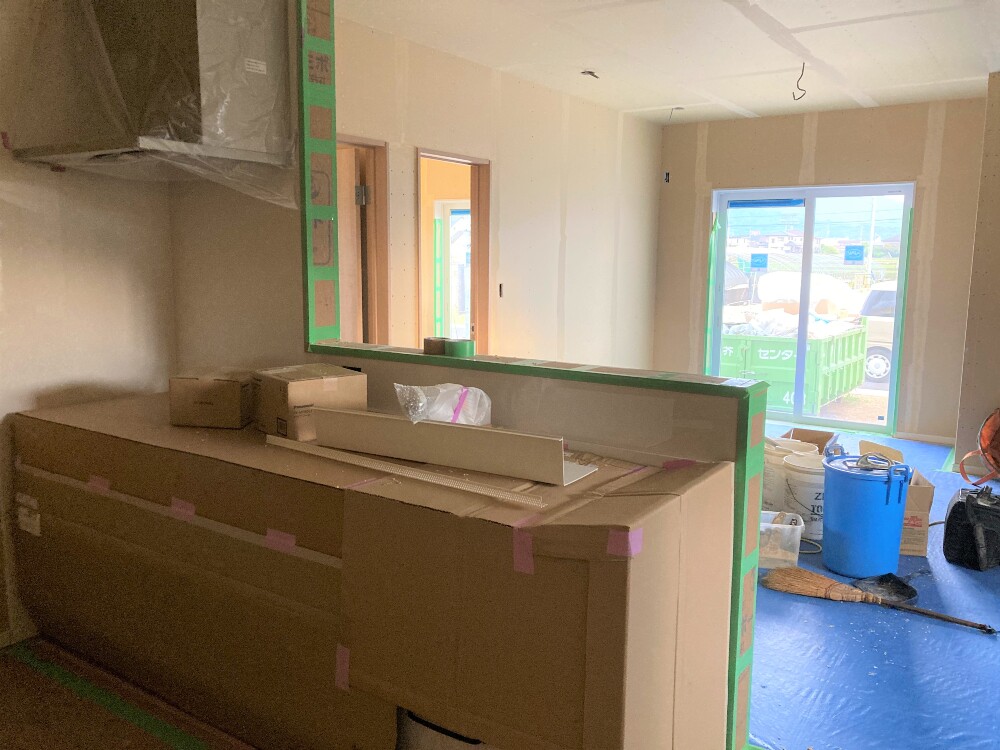

キッチン工事・クロス工事
キッチン工事・クロス工事

大工工事も終わり、キッチン工事を行いました。
終了次第、すぐにクロス工事に入ります。

16.2021年07月12日
美装工事
美装工事

美装工事を行いました。

17.2021年07月30日

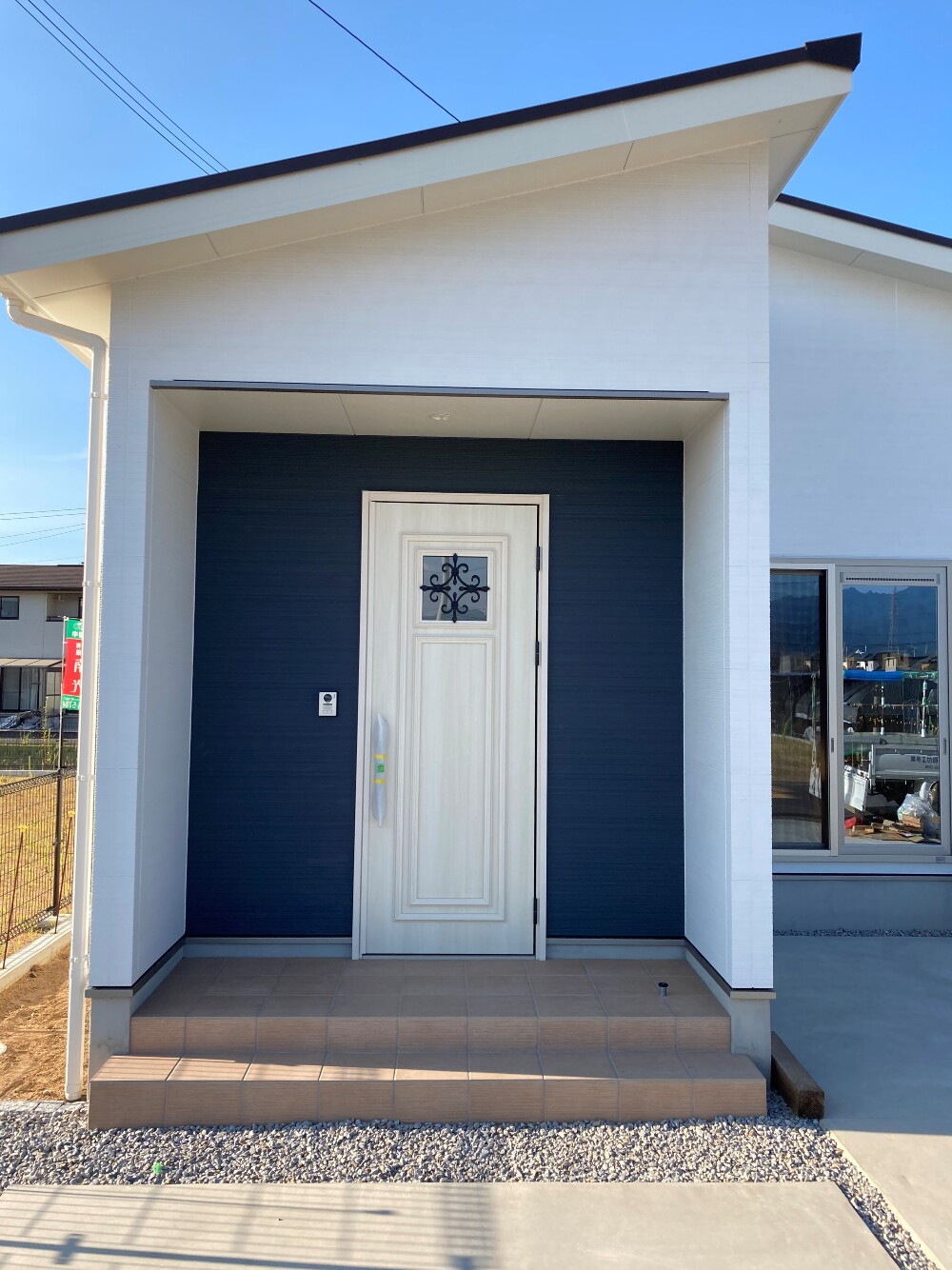

玄関ドア・網戸取付
玄関ドア・網戸取付

工事用ドアを玄関ドアに交換いたしました。
また、網戸の取り付けも行いました。
いよいよオープンです!

18.2021年07月31日
OPEN!!
OPEN!!

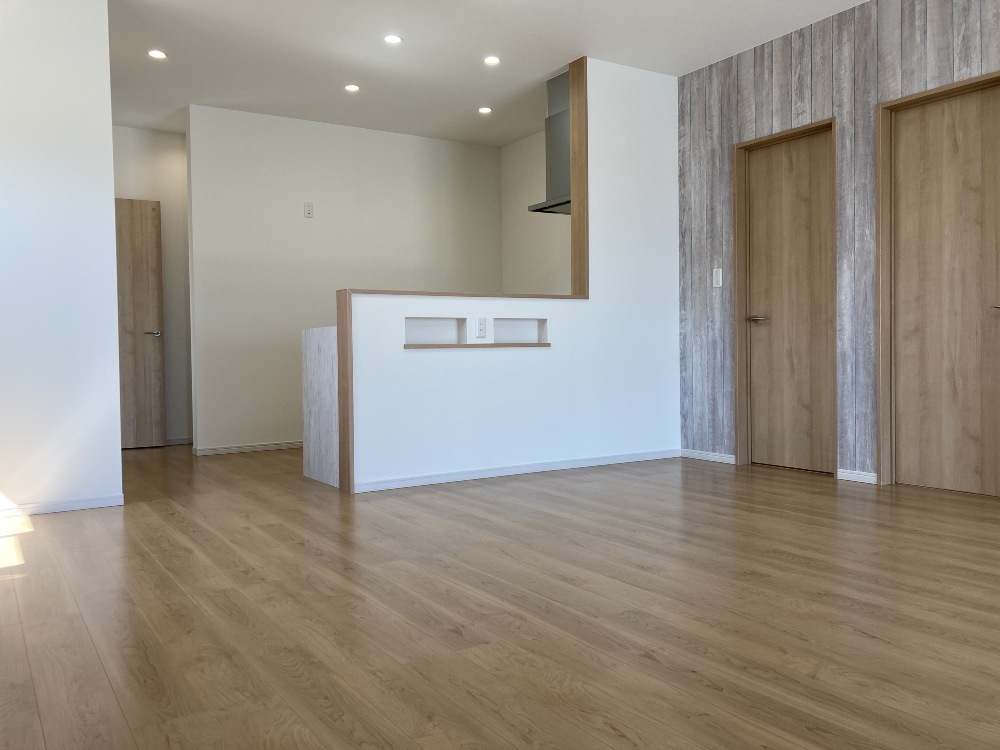

長尾14号地平屋建売住宅、オープンいたしました!
シンプルなお家をテーマにしました。
予約制ではありますが、随時見学会開催しております!
詳細やご予約は物件情報ページから!

すべて - すべて にある

その他の完工事例

ページトップへ
