さぬき市 長尾Ⅰ期2号地建売住宅
南光の家
すべて|さぬき市
- 物件情報はこちら
建築中レポート
- 1. 2022年07月17日
-

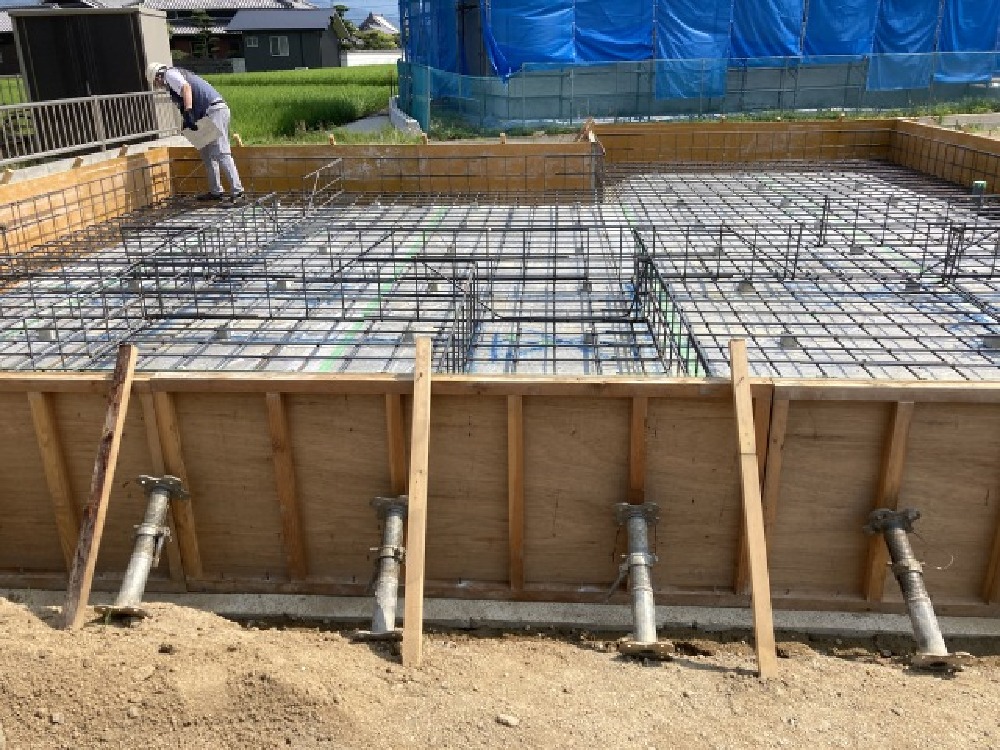

基礎工事
着工いたしました。
- 2. 2022年07月25日
-
配筋検査
第三者機関による配筋検査を行いました。
結果は合格!工事を進めていきます。
- 3. 2022年08月04日
-

基礎工事
型枠が外れました。数日乾かして基礎工事は終了です。
- 4. 2022年09月16日
-

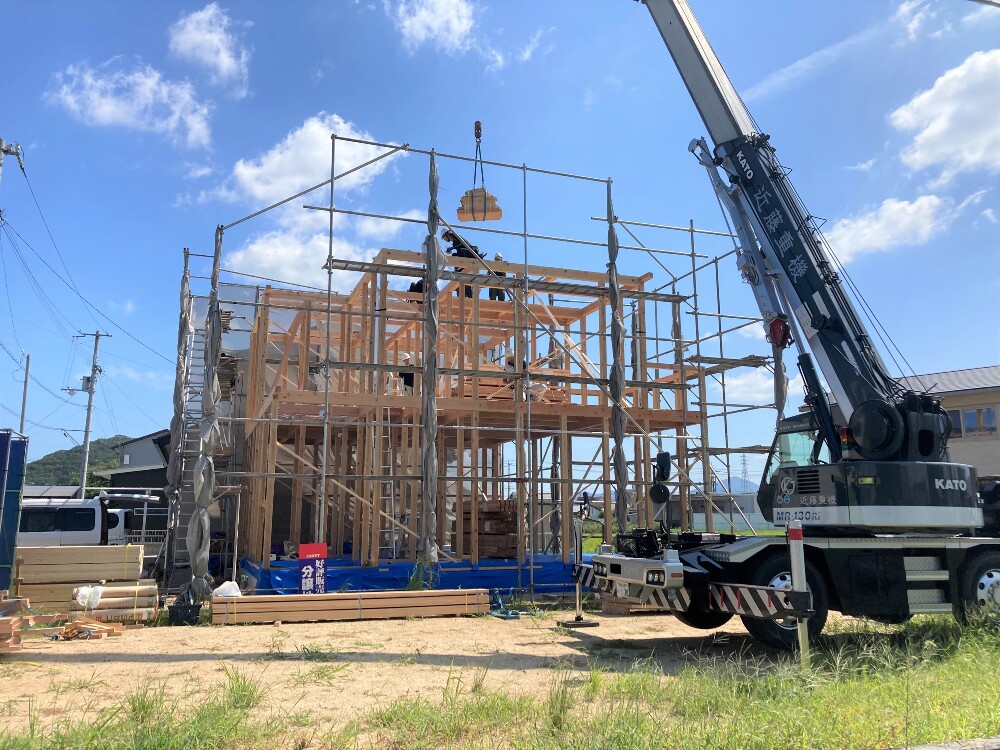

棟上げ
棟上げいたしました。棟上げまでは雨の影響などもありましたが、当日は無事に晴れ執り行うことができました。
- 5. 2022年09月23日
-

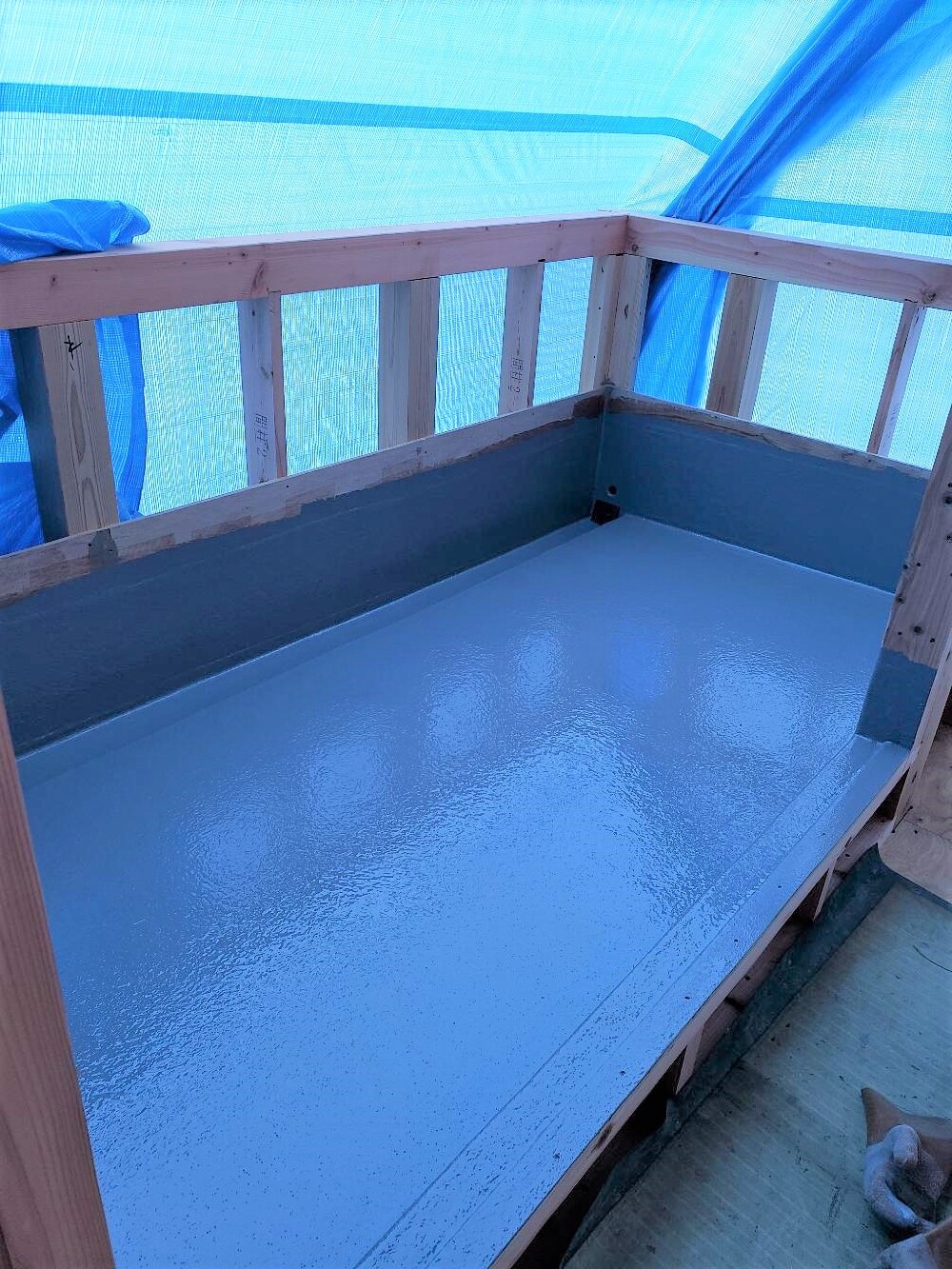

防水工事
バルコニーの防水工事を行いました。
- 6. 2022年09月26日
-

中間検査
中間検査を行いました。無事合格し、工事を進めていきます。
- 7. 2022年10月02日
-
サッシ工事、防水シート工事
サッシ工事と防水シ-トの工事を行っております。
- 8. 2022年10月10日
-
外壁工事

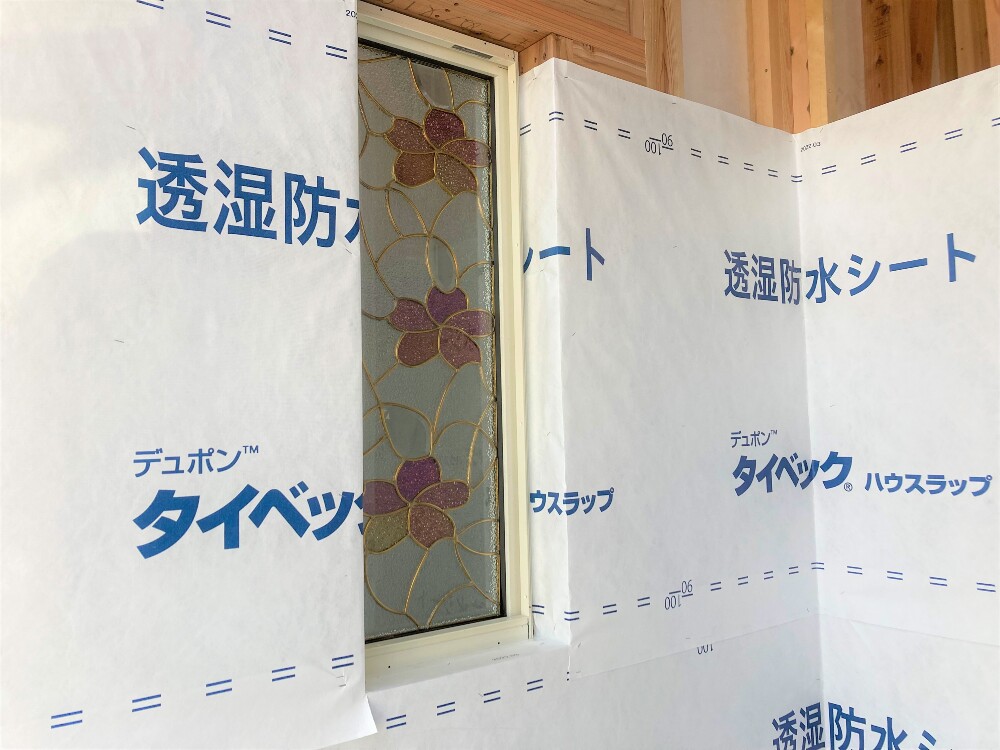

外壁を施工しています。

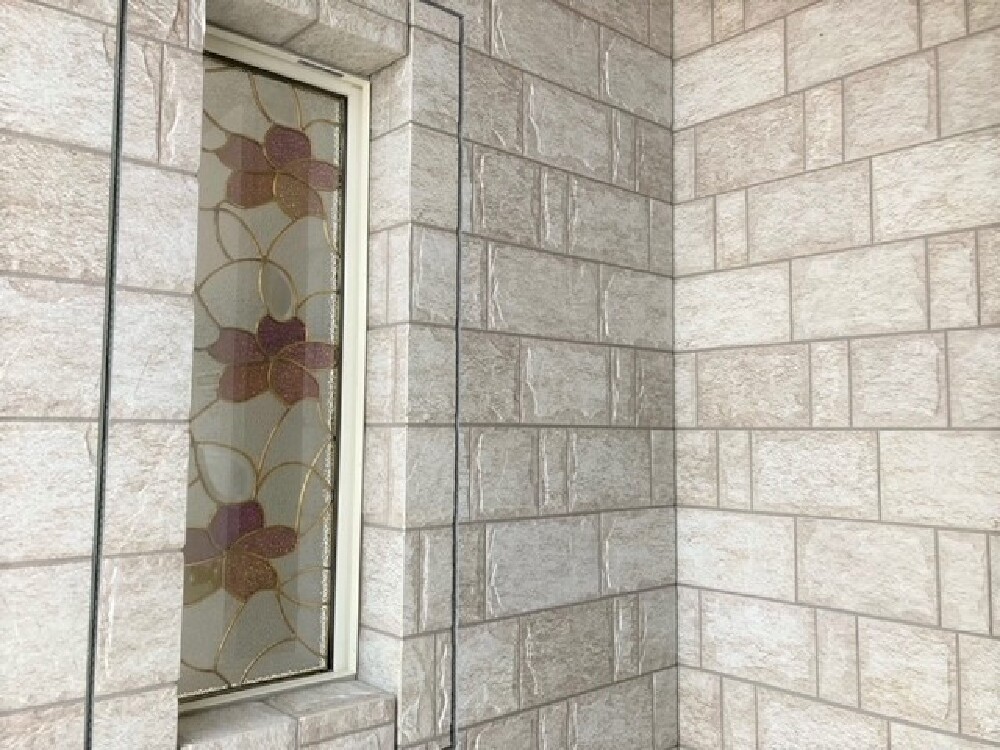

ステンドグラス周辺はアクセントとしてレンガ石調の外壁を採用しております。
- 9. 2022年10月14日
-
大工工事

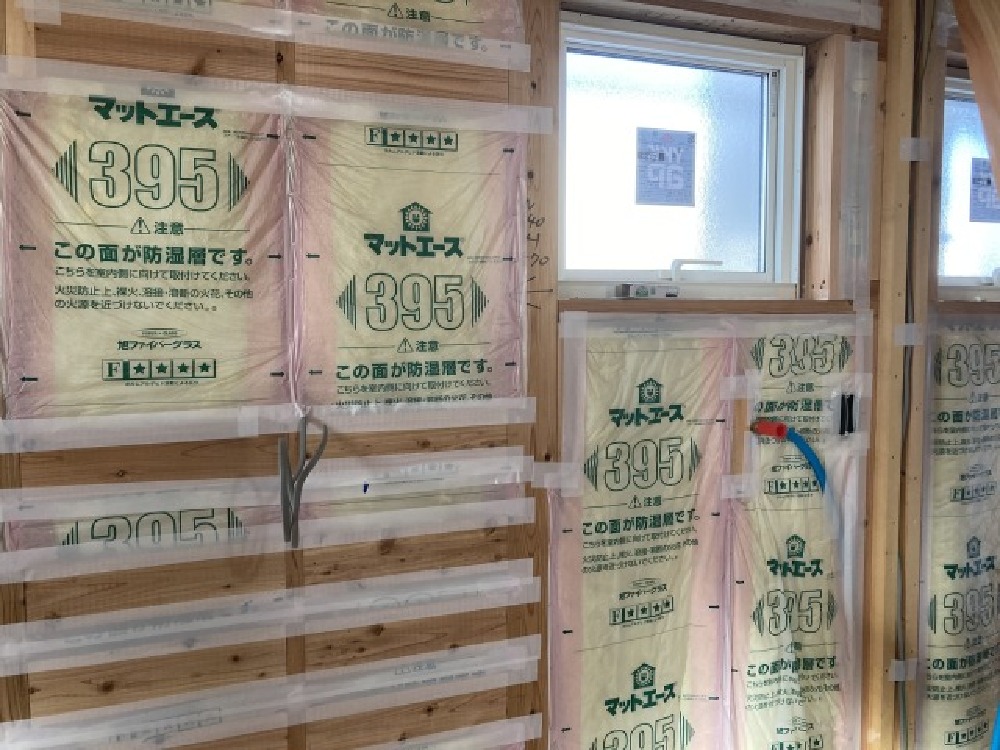

断熱材を施工いたしました。
- 10. 2022年11月04日
-
大工工事
大工工事が進んでおります。

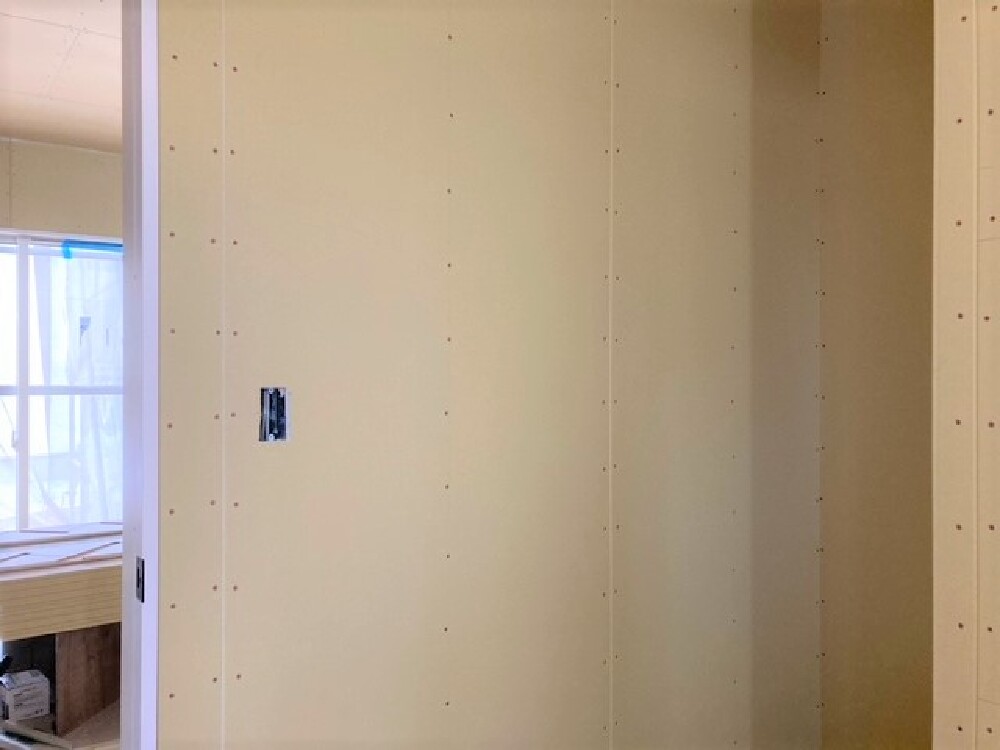

写真は、ボードと建具枠を施工したものです。
- 11. 2022年11月17日
-
外装工事

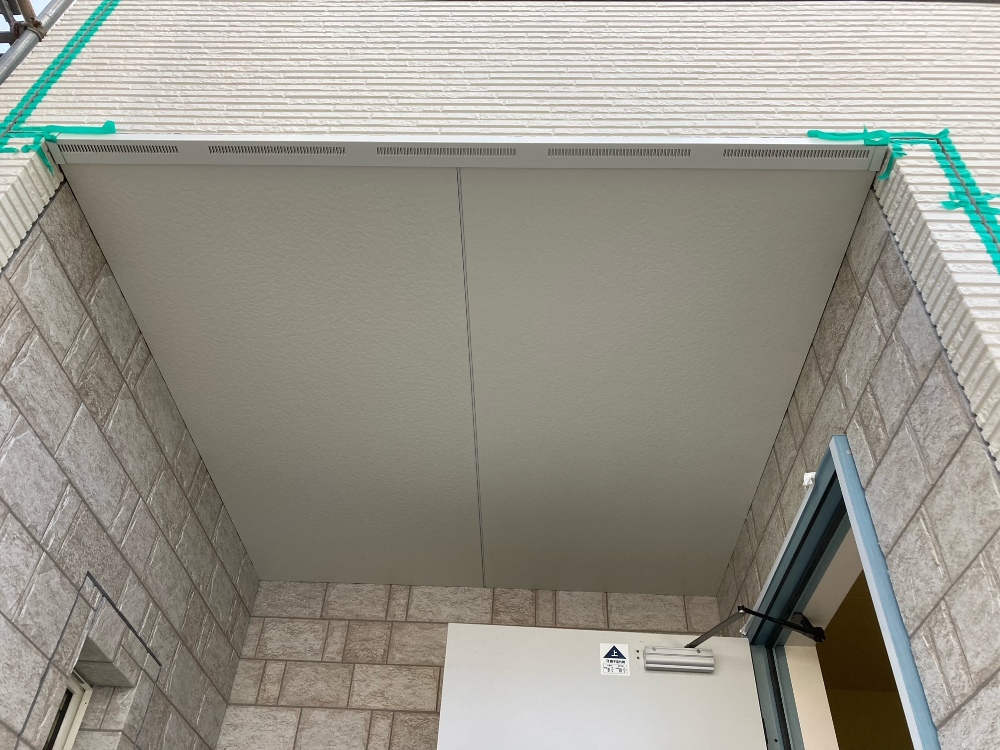

軒天を施工しました。
緑色のテープは、コーキングを施工する準備をしています。
- 12. 2022年11月19日
-

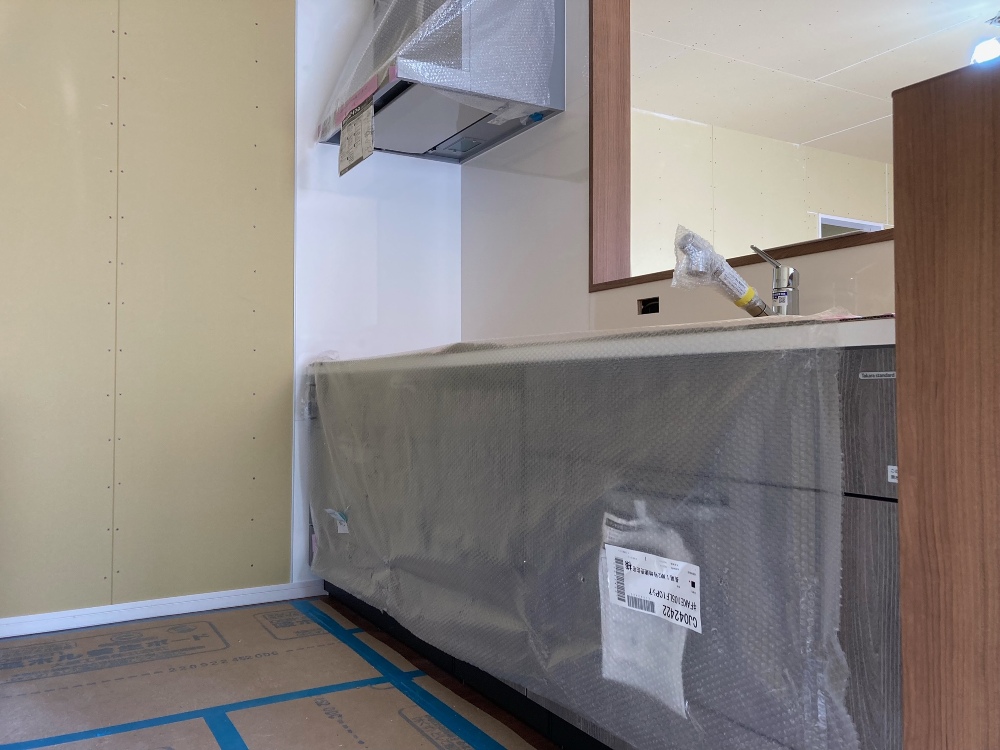

キッチン取付
キッチンを取り付けました。
- 13. 2022年11月26日
-
大工工事

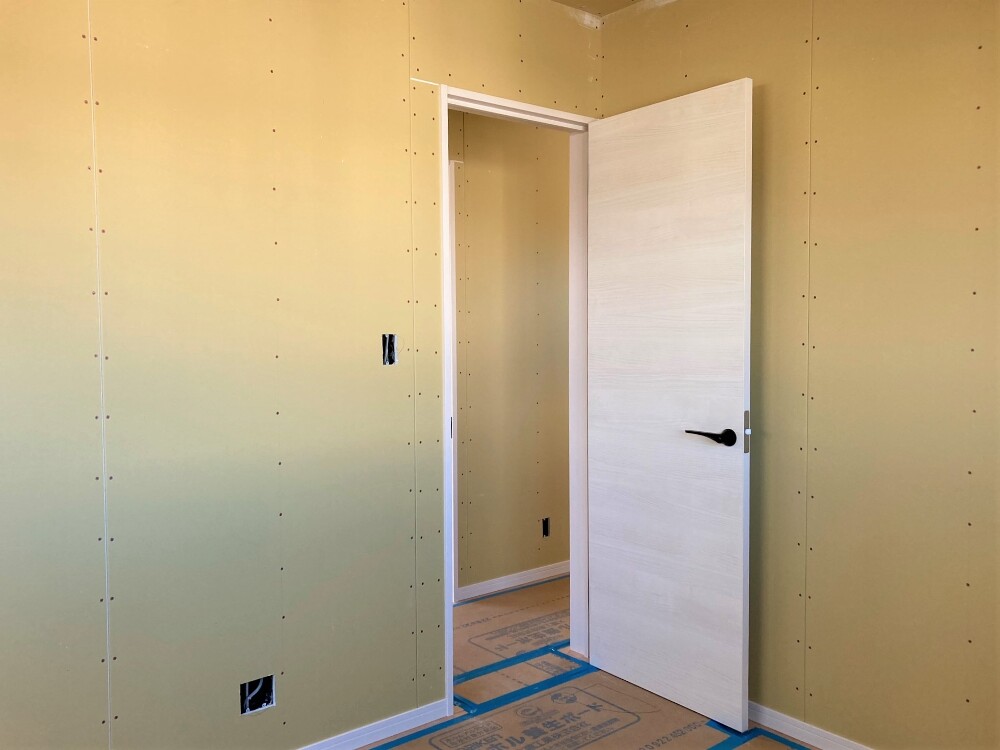

建具や玄関収納を取り付けました。
大工工事は終了です。
- 14. 2022年12月01日
-
足場解体
外装工事が終了し、足場を解体いたしました。
- 15. 2022年12月27日
-
クロス工事
クロス工事を行いました。すっかりお家らしくなりました。
- 16. 2023年01月12日
-
タイル工事
タイル工事を行いました。
彩を意識して、玄関横に植栽を植えました。
- 17. 2023年01月26日
-
設備取付
洗面台などの設備を取り付けました。

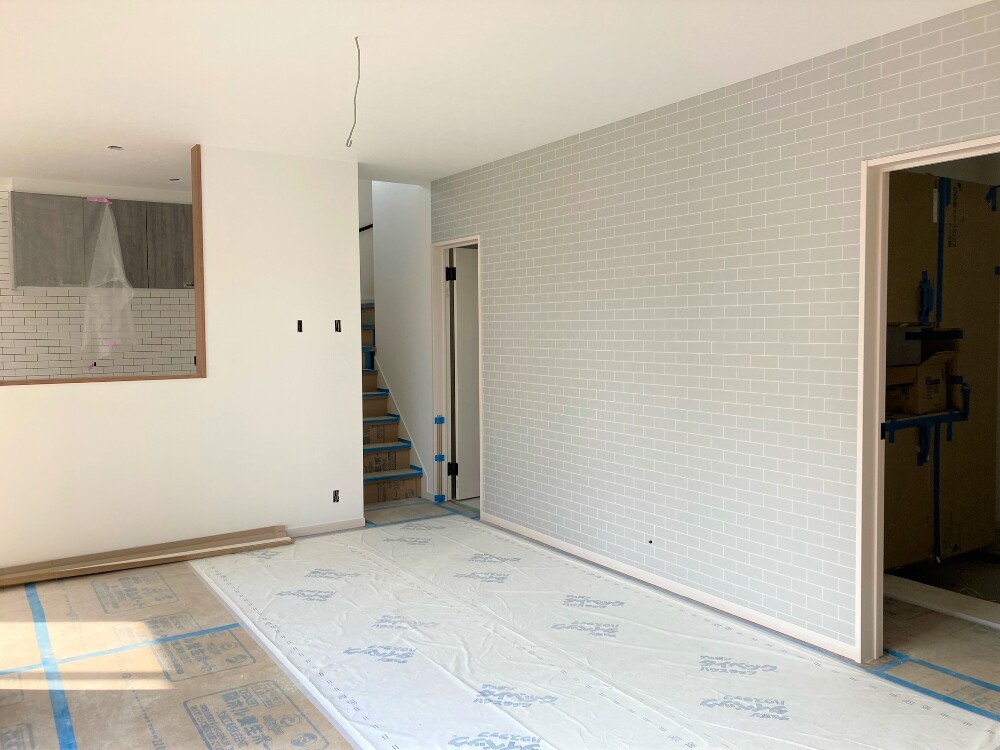

- 18. 2023年02月11日
-
美装工事

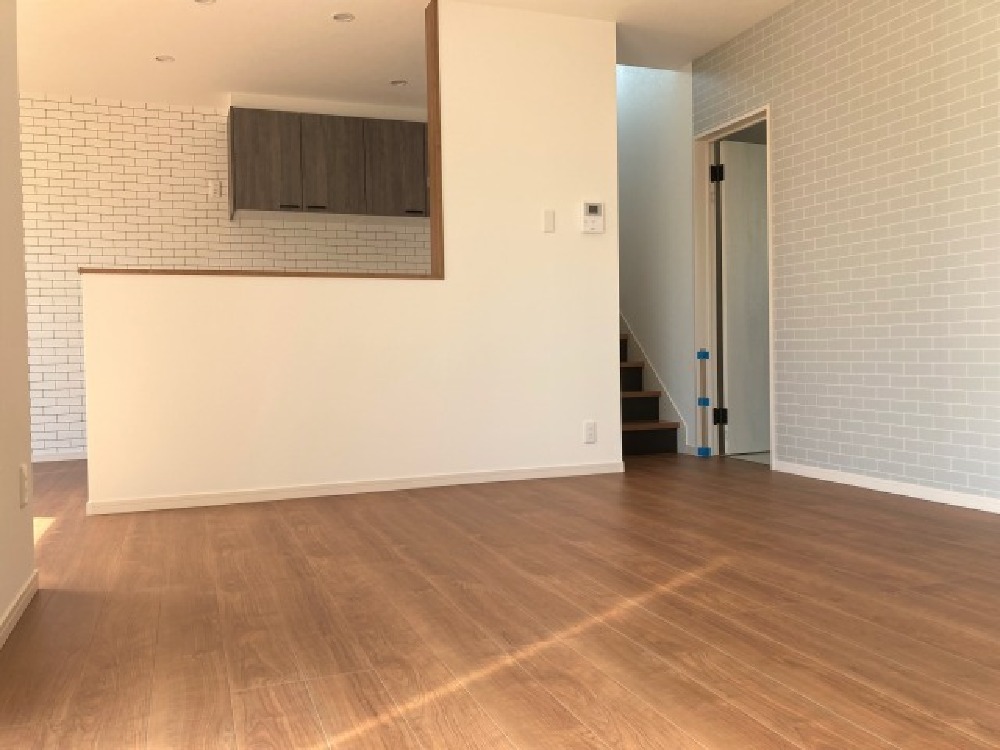

美装工事を行いました。床が見えるようになりました。
- 19. 2023年02月12日
-

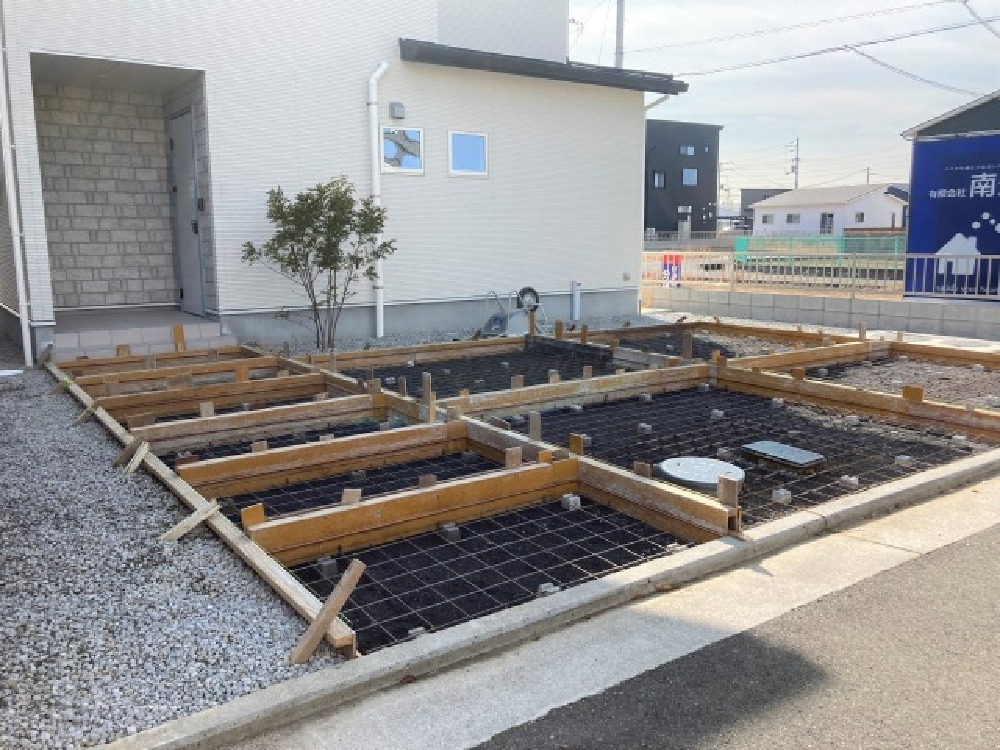

外構工事
外構工事が始まりました!オープンまであと少しです。
- 20. 2023年02月17日
-

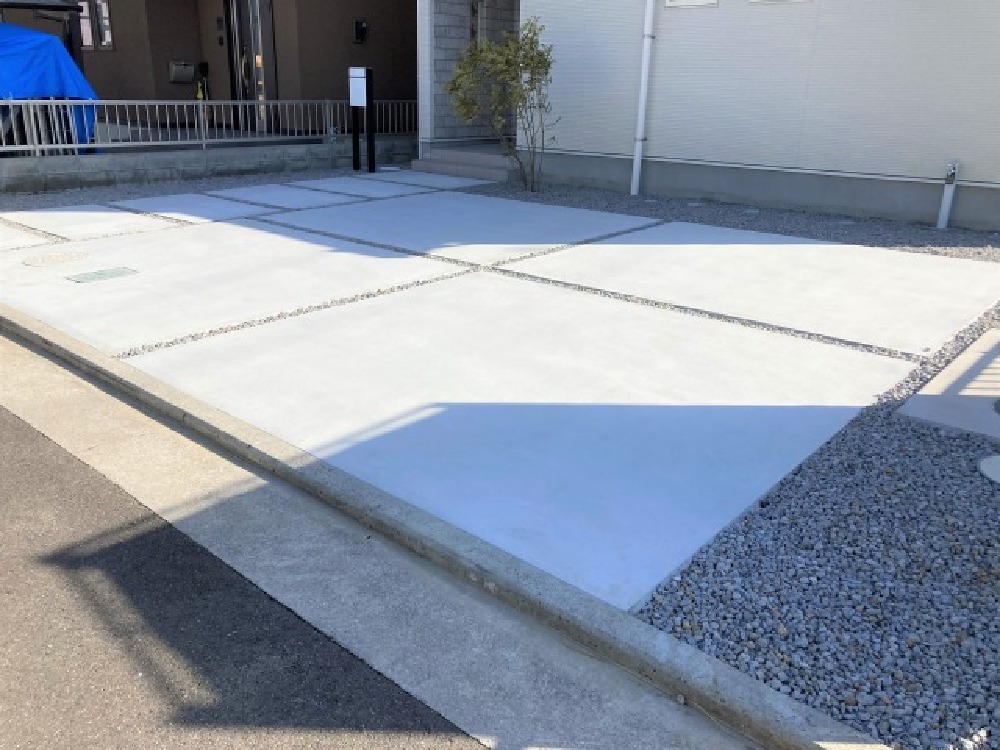

外構工事
外構工事が終了いたしました。
- 21. 2023年02月18日
-

玄関ドア取付
玄関ドアと網戸を取り付けました。
- 22. 2023年02月20日
-

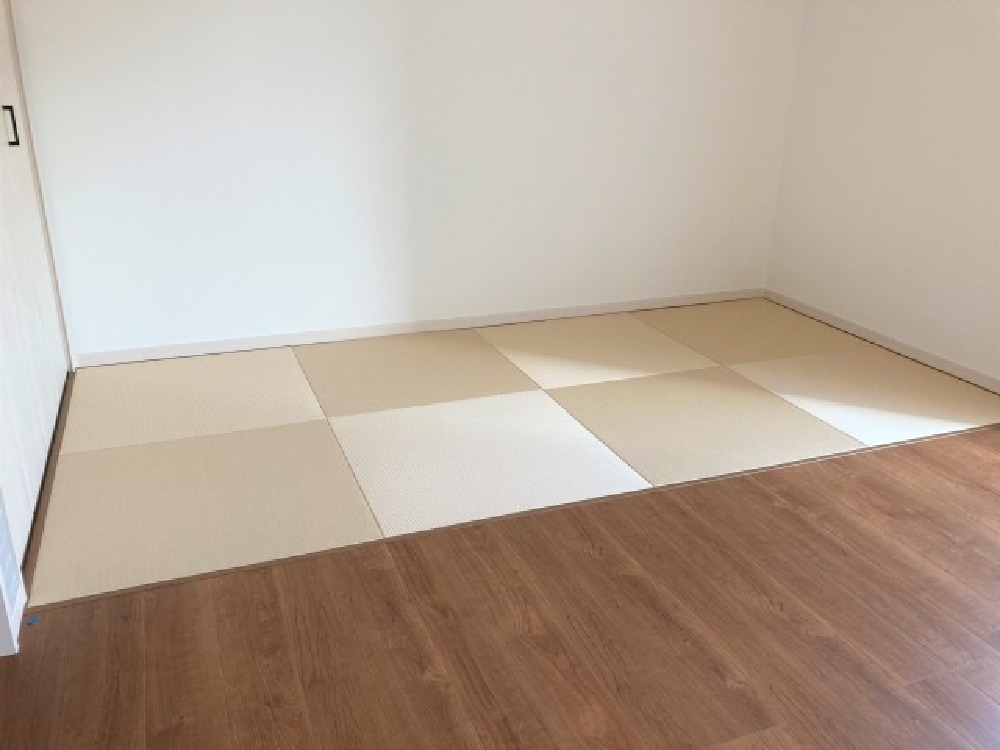

畳工事
畳を施工いたしました。フロアの色が暗かったので明るい色を選びました。
- 23. 2023年02月25日
-
OPEN!!
長尾Ⅰ期2号地建売、オープンです!
