現場レポート

すべて|すべて

石井モデルハウス

テクノストラクチャーの家

建築中レポート

1.2020年07月28日

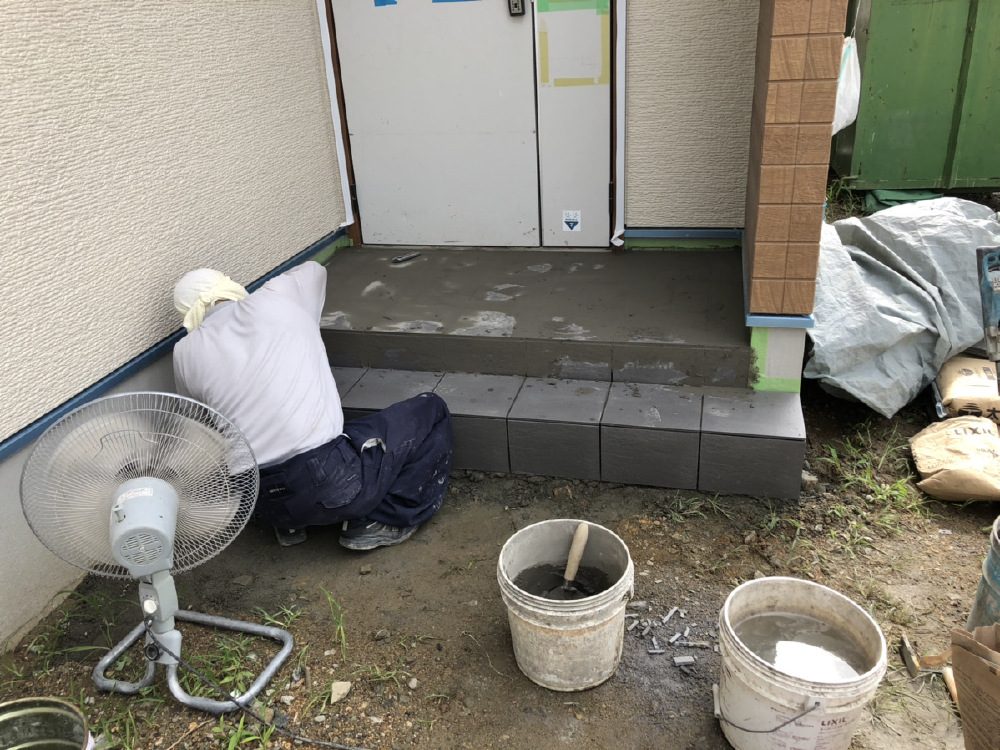

玄関タイル工事始まりました
玄関タイル工事始まりました

玄関の中と外のポーチにタイルを施工していただきました。メーカーは、リクシルのタイルを採用しております。

2.2020年07月27日

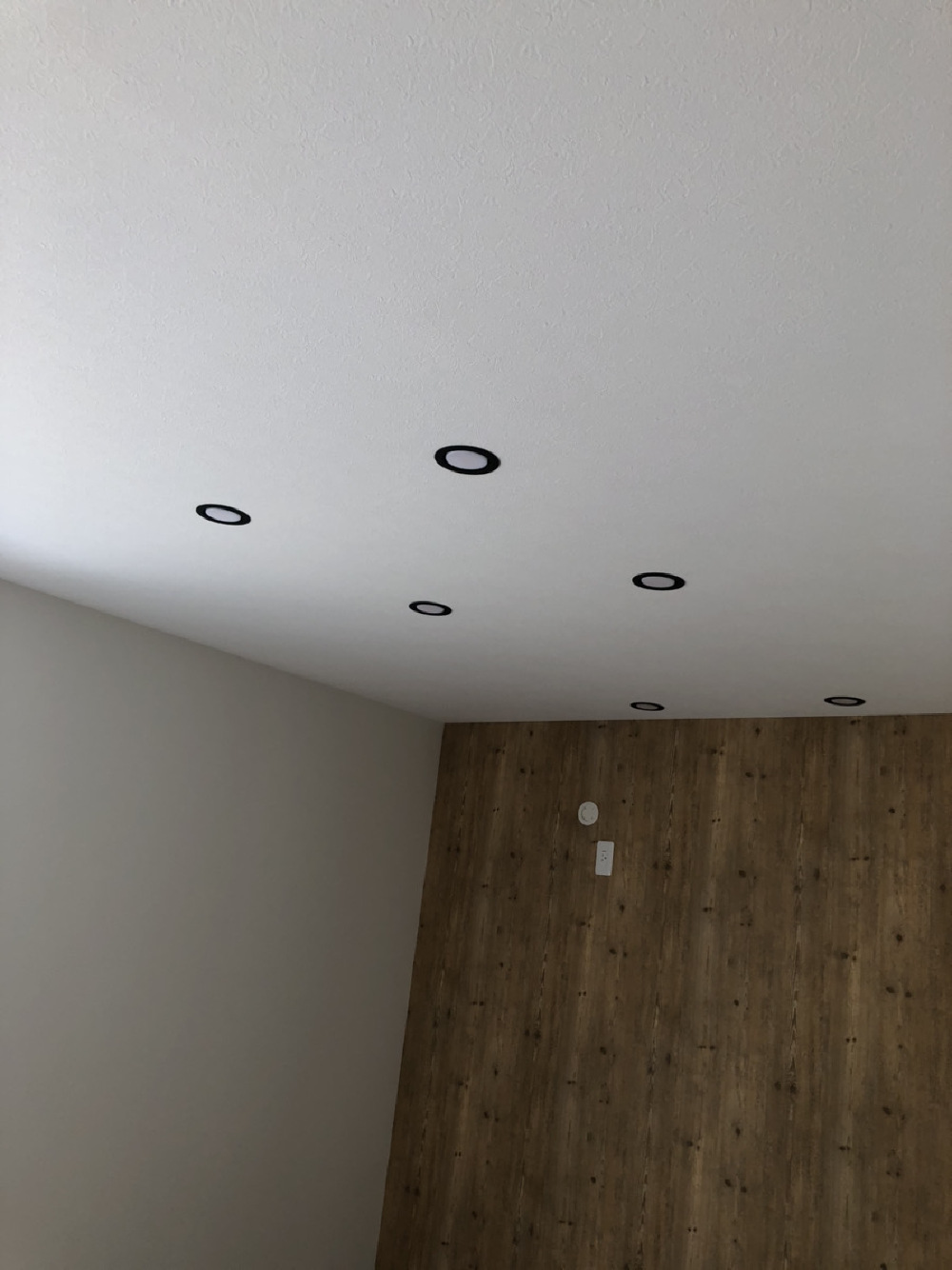

照明取り付け工事完了しました
照明取り付け工事完了しました

電気屋さんに照明を取り付けていただきました。あとは、電柱から電気を引き込む工事が終われば、モデルハウスに明かりがつきます

3.2020年07月25日
クロス工事完了しました
クロス工事完了しました

クロス工事が完了しました!あとは、電気屋さんの照明取り付け工事と水道屋さんのトイレと洗面台の取付工事に入ります!

4.2020年07月21日

壁紙(クロス)の施工始まりました
壁紙(クロス)の施工始まりました

壁紙の施工が始まりました。いくつかアクセントに木目調などのクロスを採用しております。仕上がりがとても楽しみです。

5.2020年07月18日

足場が取れました
足場が取れました

外壁工事が終わりまして、ようやく足場を外すことができました。

6.2020年07月18日

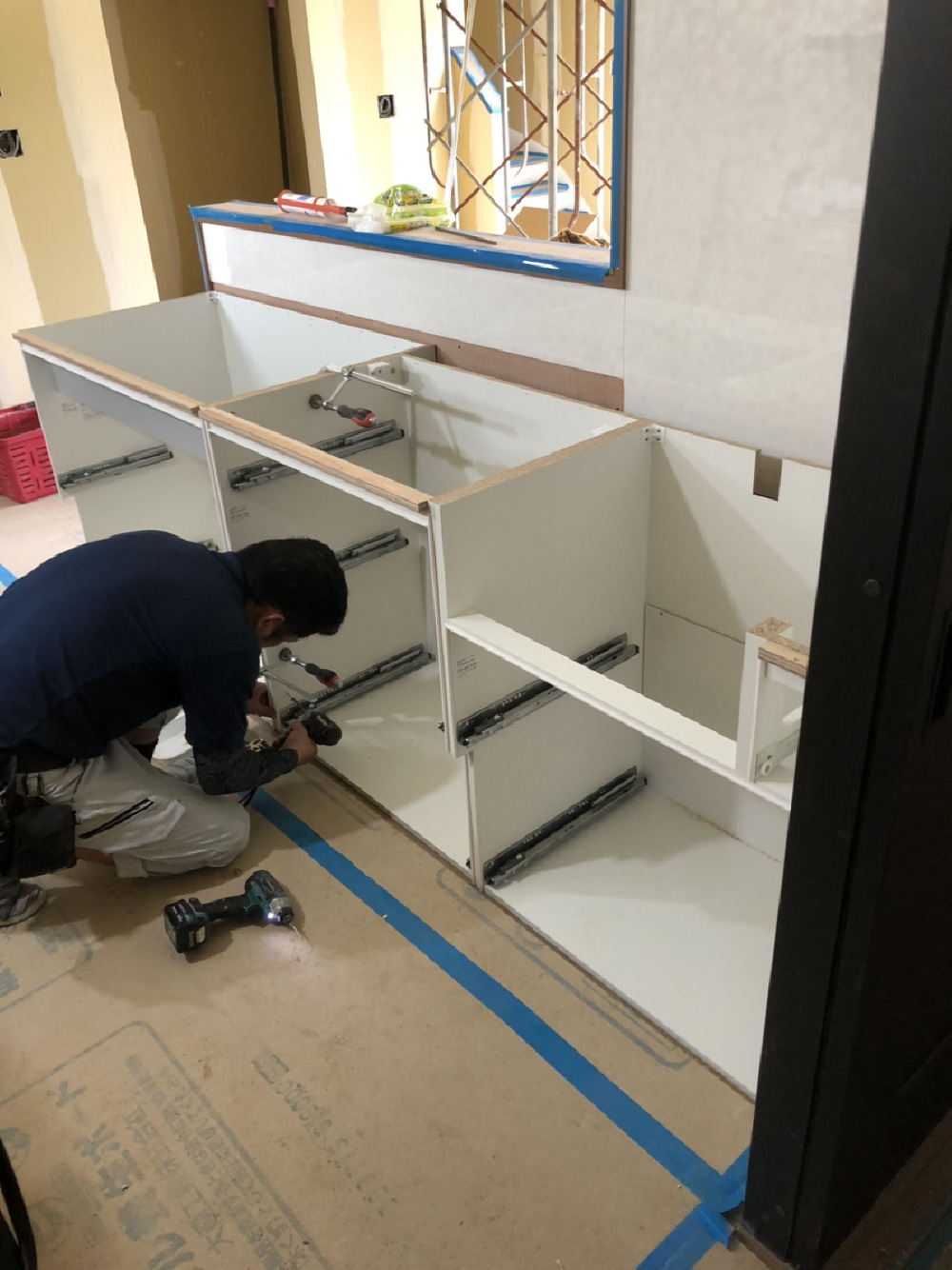

キッチン取付工事始まりました
キッチン取付工事始まりました

キッチンの取付工事が始まりました。今回は、クリナップさんのキッチンを採用させていただきました。出来上がりが楽しみです。

7.2020年07月12日
大工工事 完了しました
大工工事 完了しました

大工さんの工事が完了しました。この後は、キッチン・壁紙・タイル工事・照明取付など続きます!

8.2020年07月02日

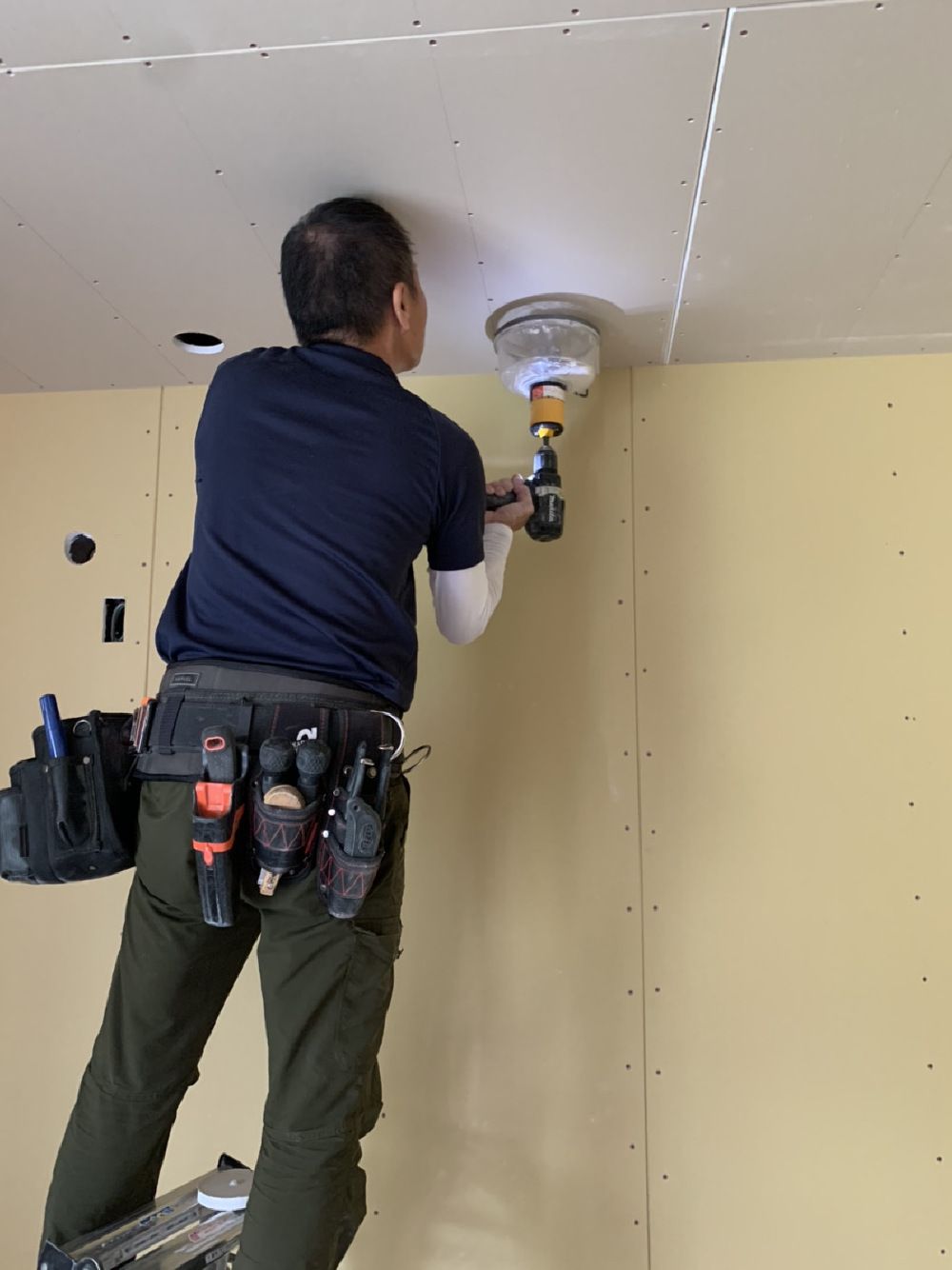

照明器具 下地工事
照明器具 下地工事

大工さんの工事が一通り終わったので、電気屋さんにダウンライトなどの照明器具の下地工事を行っていただきました。ダウンライトなどの同じ大きさの穴をあけるためのドリルを使っています!

9.2020年07月02日

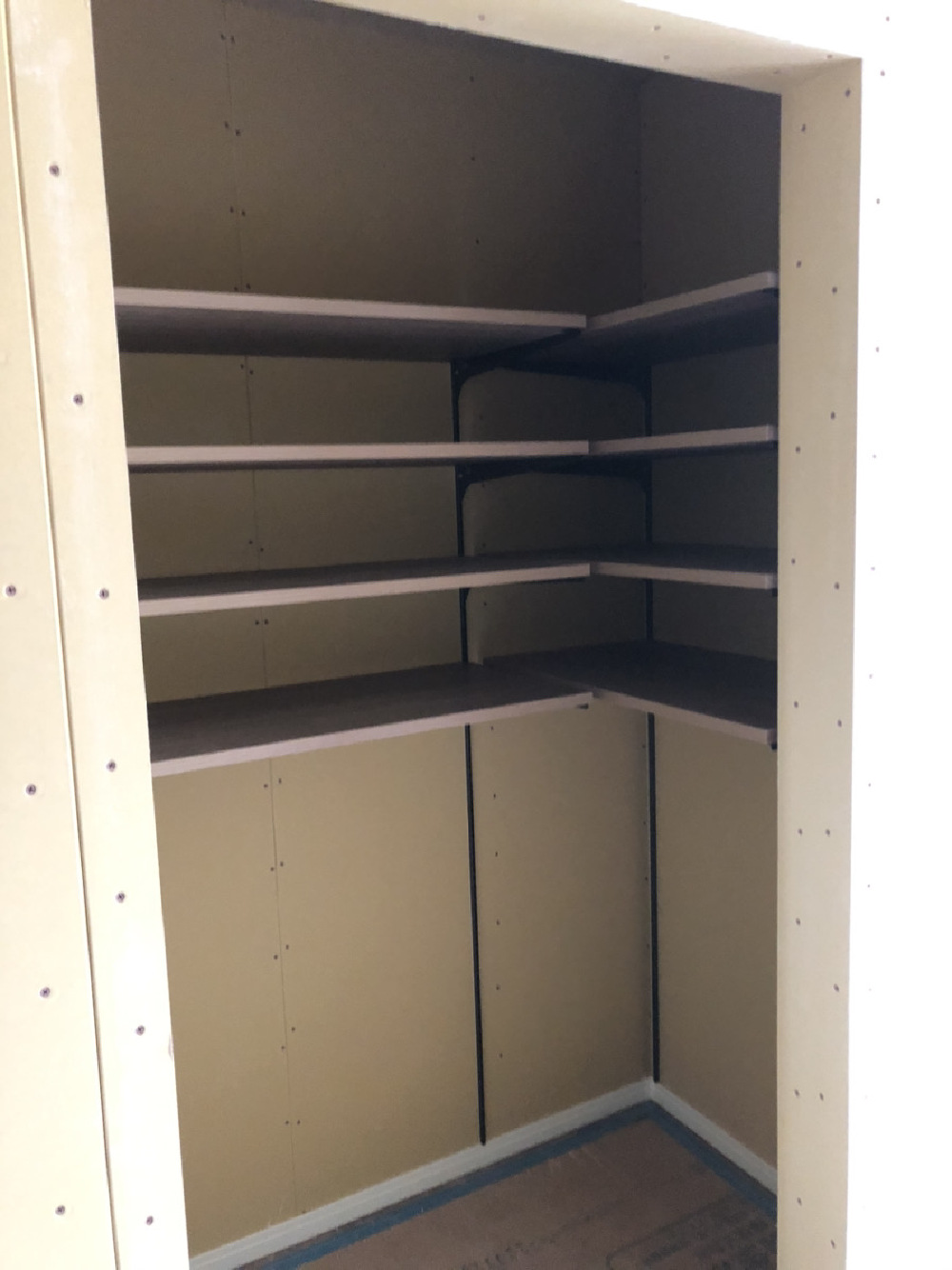

棚関係の施工中
棚関係の施工中

最後に棚関係の施工をおこなっていただきました。パントリーの可動棚の施工写真です。この後、クロス工事が入っていきます

10.2020年07月01日

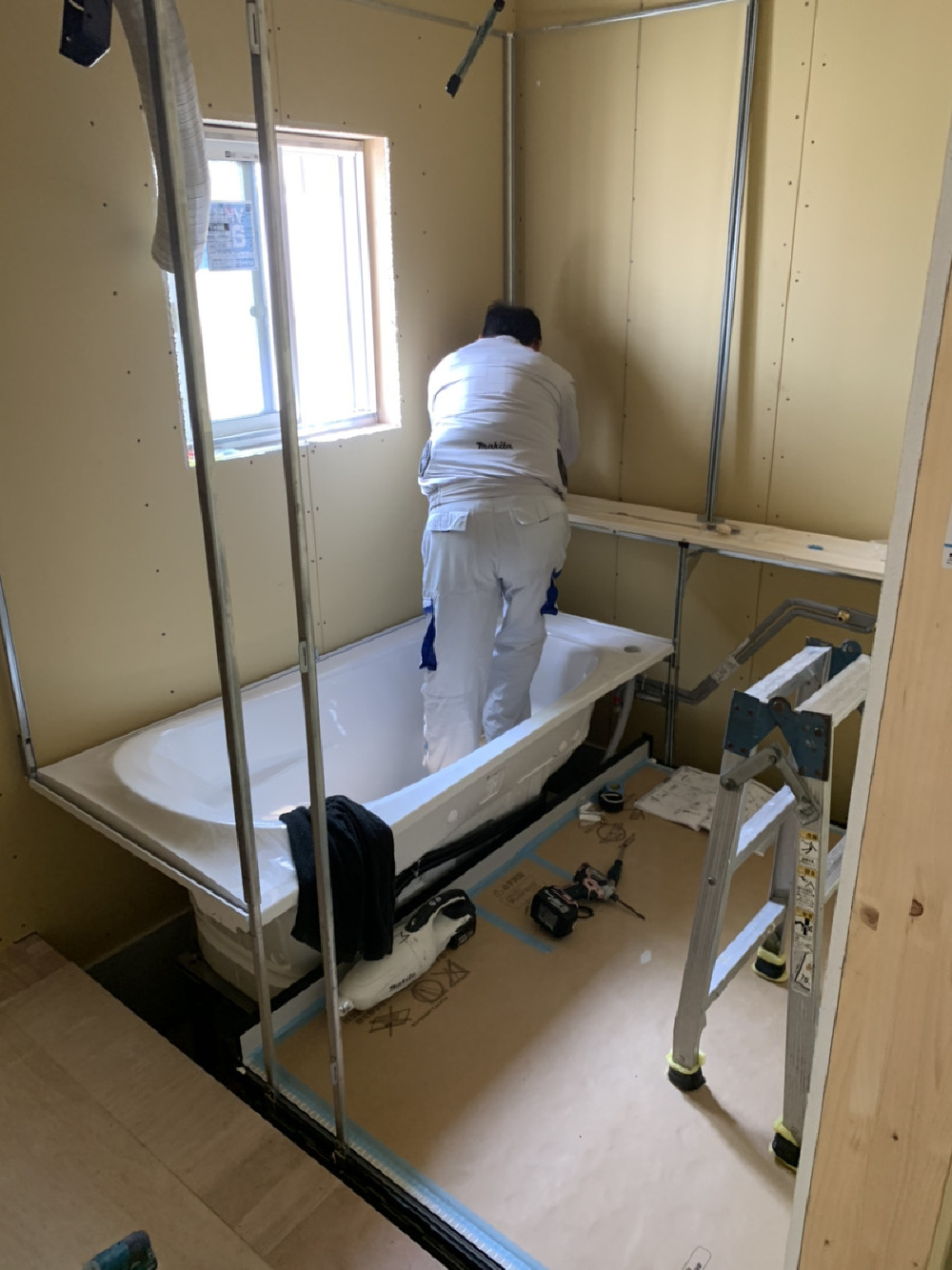

ユニットバズ 施工中
ユニットバズ 施工中

ユニットバスの施工を行っております。今回は、TOTOさんのサザナを採用しております。

11.2020年06月29日

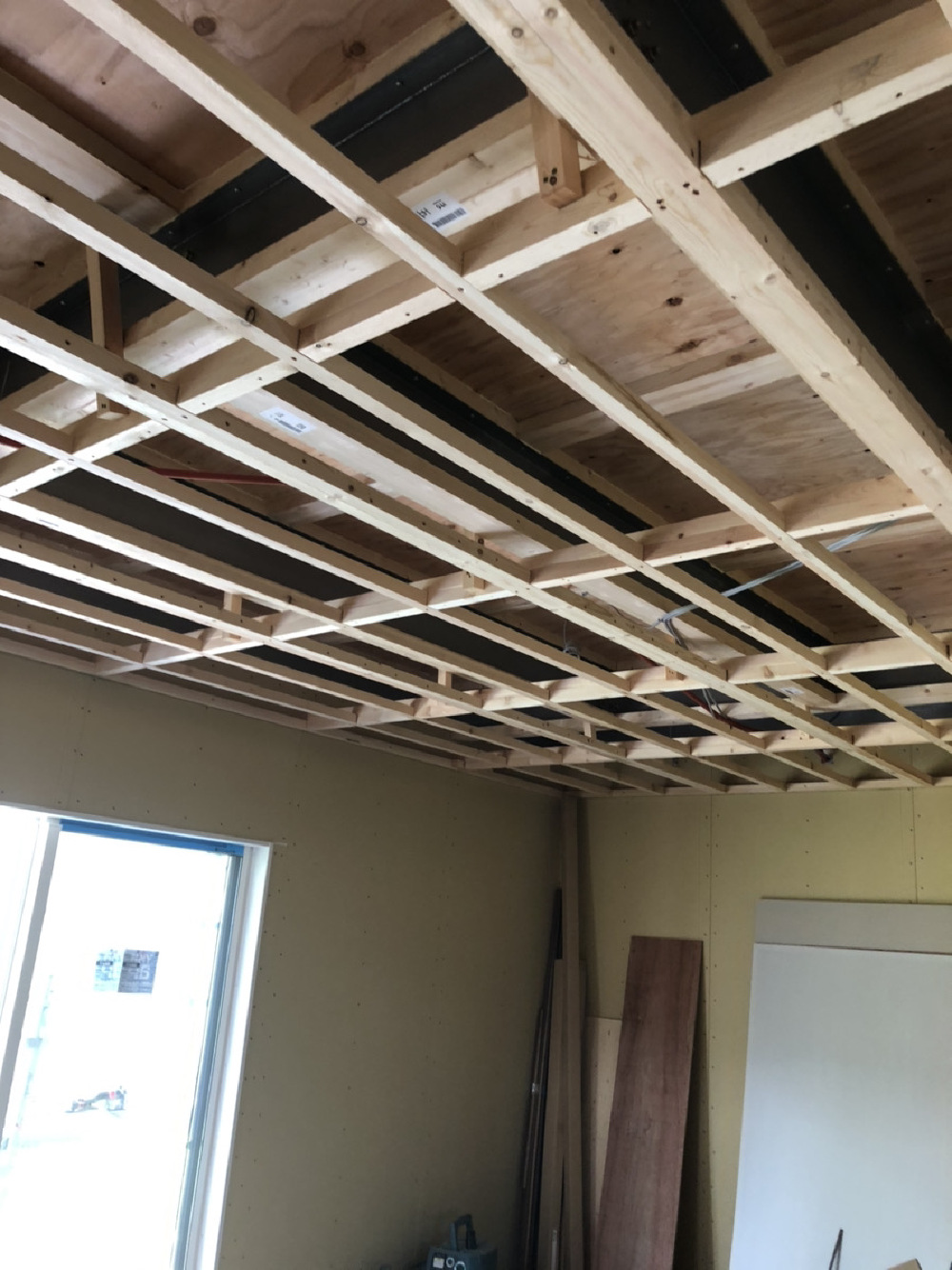

天井下地材 施工開始
天井下地材 施工開始

天井の下地材(石膏ボード)を取り付け始めました!一枚を一人で持ち上げての施工は大工さんも大変なので、秘密道具を使って施工しております。

12.2020年06月27日
外壁が貼り終わりました!
外壁が貼り終わりました!

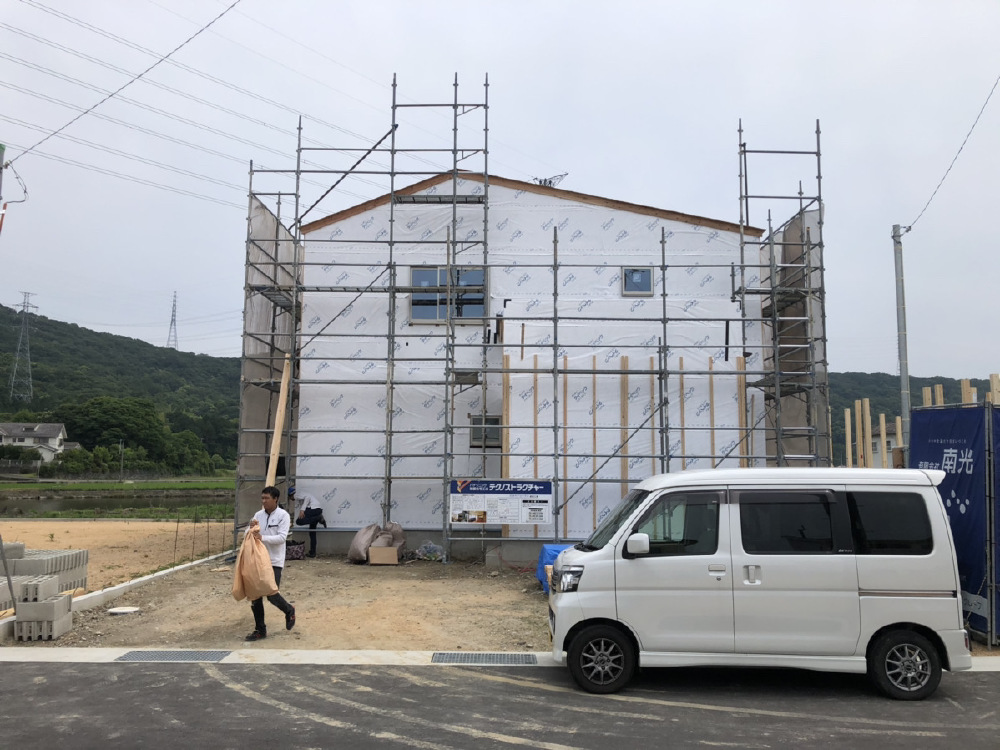

二階の外壁(ガルバリウム合板)が貼り終わりました。残りは、バルコニー内の一部とコーティング工事などがありますので、2週間後には、足場が外せるようになります!

13.2020年06月26日

1階天井下地の取付が始まりました!
1階天井下地の取付が始まりました!

壁の下地が終わったので、天井の下地工事が始まりました!この後、電気屋さんが照明の下地工事を行っていただいております!

14.2020年06月24日
階段が付きました!
階段が付きました!

大工工事も折り返し地点に来ました!階段が付いたので、二階にもラクラク上がれます!

15.2020年06月21日

外壁工事始まりました!
外壁工事始まりました!

梅雨入りで天候が心配でしたが、順序良く外壁工事を進めることが出来ました!

16.2020年06月20日

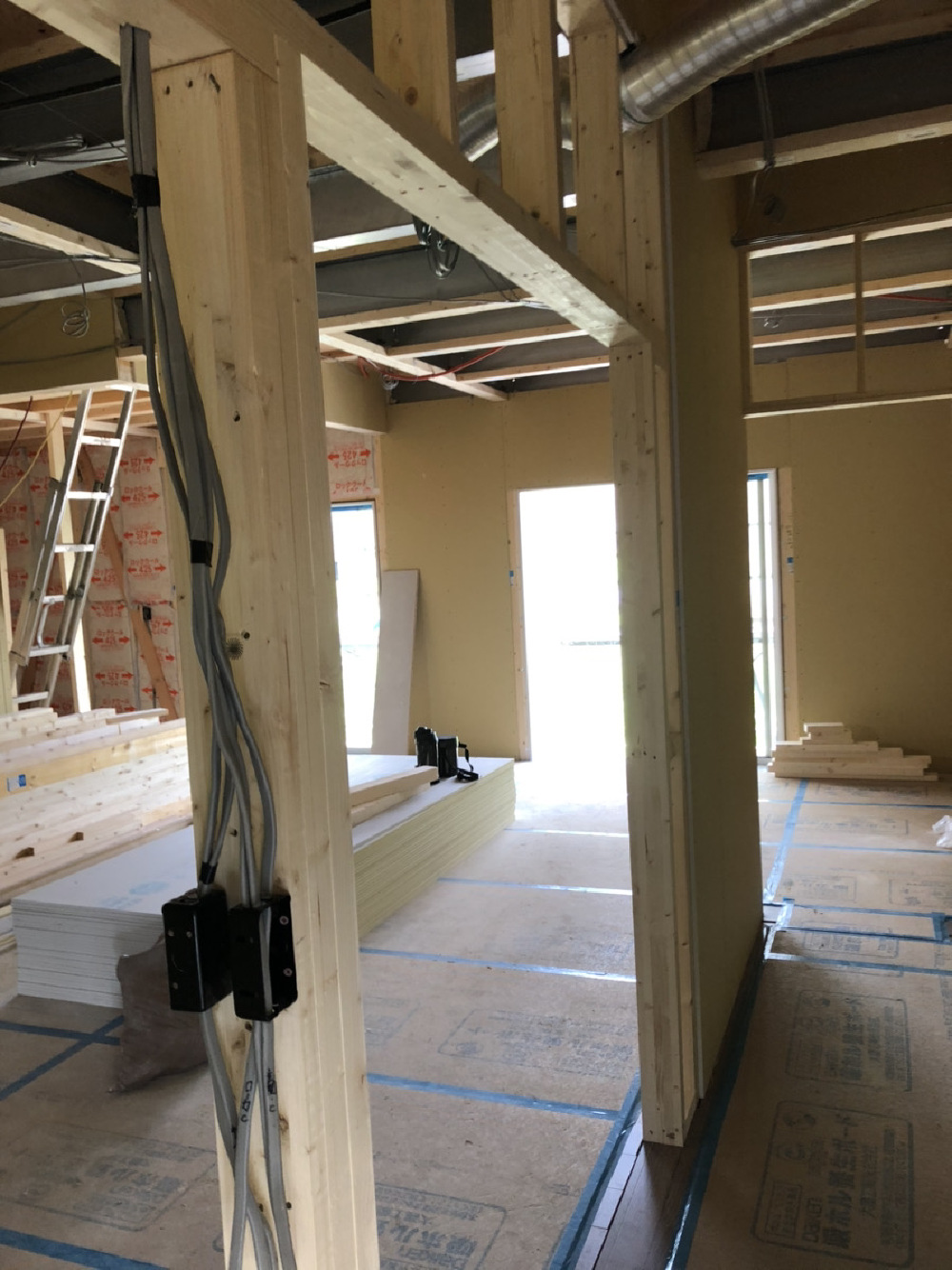

壁の下地を取付中!
壁の下地を取付中!

フロアーが貼れたので、次は壁の下地材を施工しております。

17.2020年06月11日

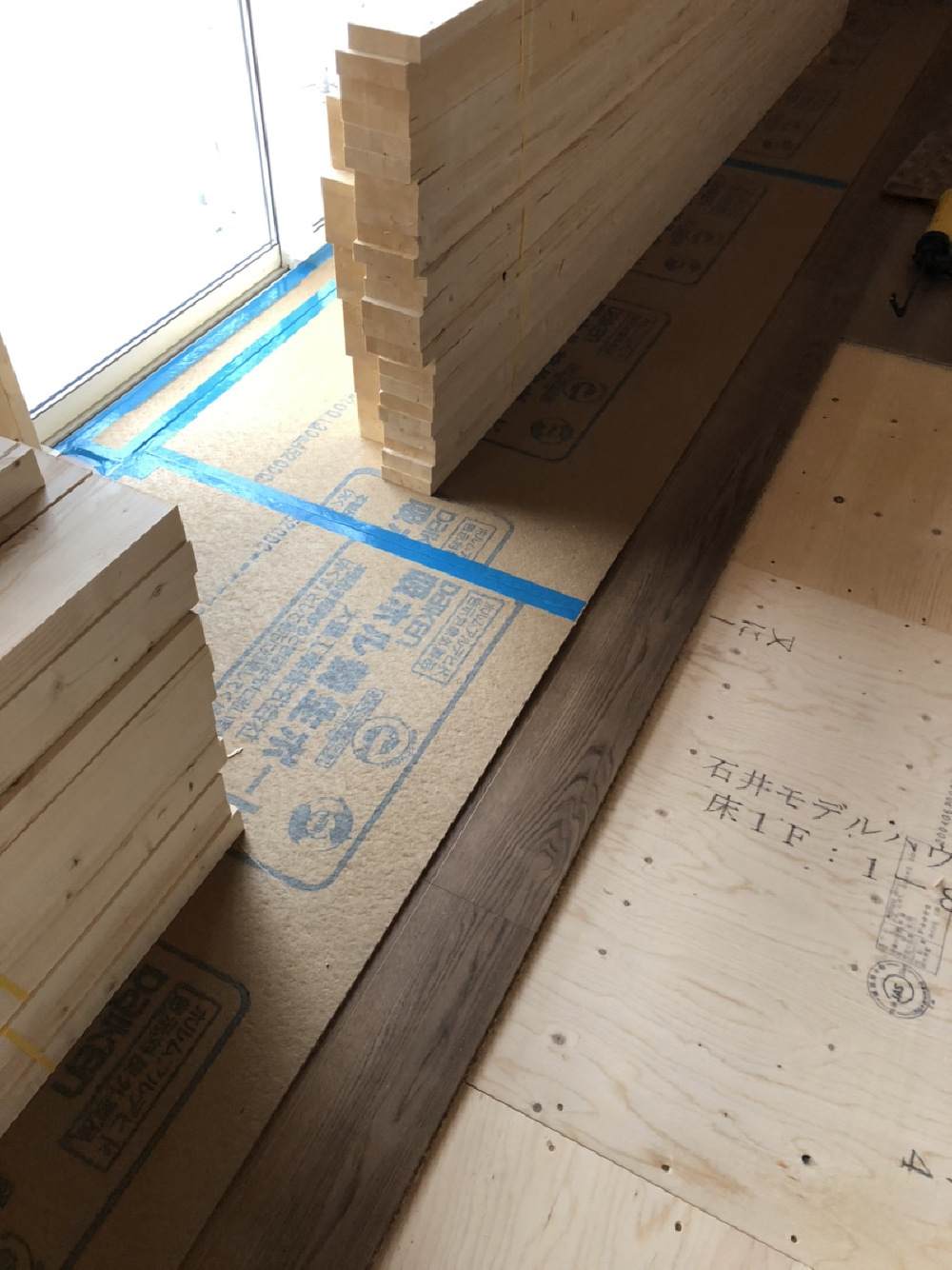

1階フロアの施工開始
1階フロアの施工開始

フロアの施工が始まりました。フローリングを張ったあとにも工事を行うため、傷がつかないように、養生ボードを敷いております。

18.2020年06月11日

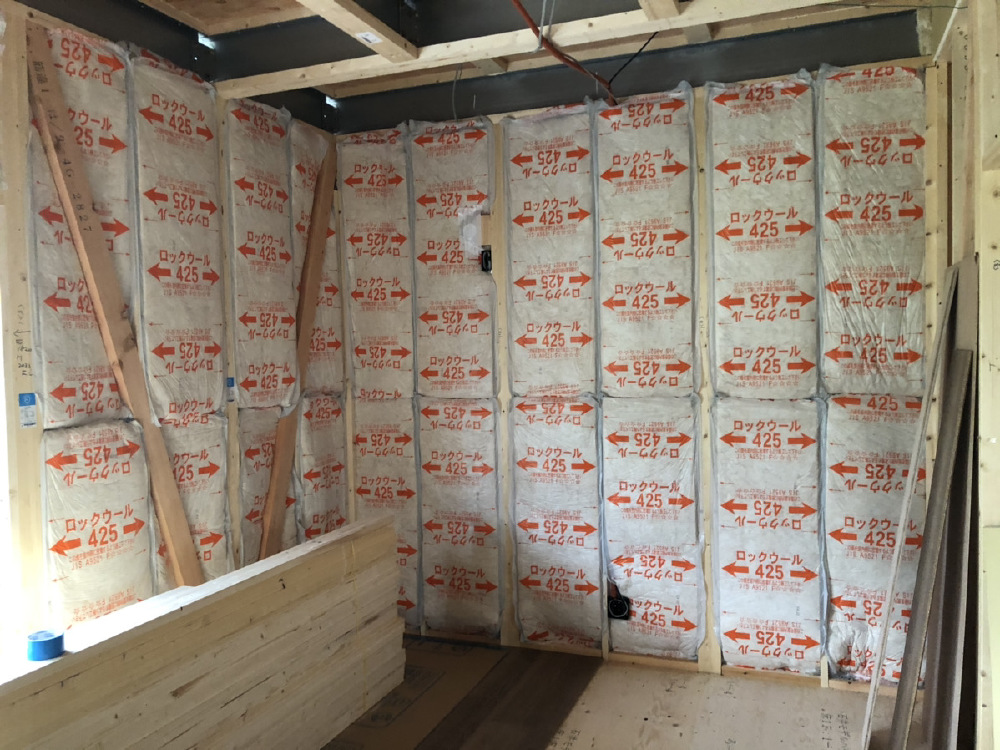

断熱材の施工を行いました
断熱材の施工を行いました

今回の断熱材は、ロックウールを採用しております。壁側の施工は終わりましたので、工程の最後のほうに天井に施工を行う予定です。

19.2020年06月10日

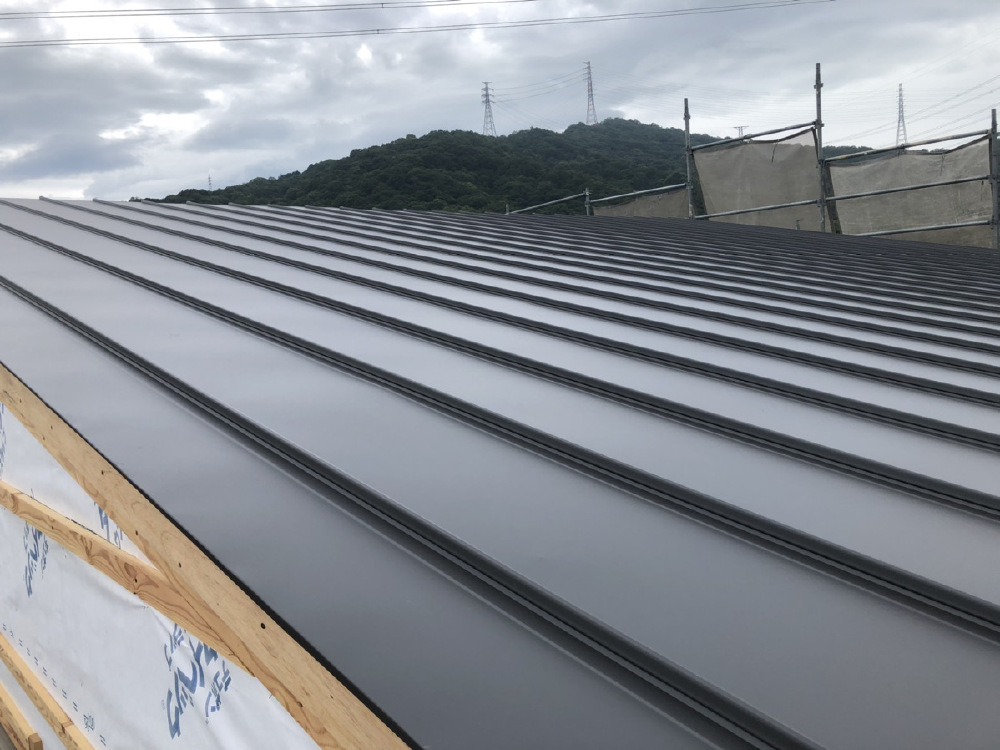

大屋根の屋根工事
大屋根の屋根工事

西側の屋根を施工を行いました

20.2020年06月05日

配線工事を行いました
配線工事を行いました

外壁の下地が終わったので、ダクト工事と電気の配線工事を行いました。

21.2020年06月03日
水切り工事
水切り工事

土台と基礎の間に水切りを施工しました。防水シートも施工できたので、あと少しで外壁工事に取り掛かります。

22.2020年06月01日
防水シート工事
防水シート工事

本格的な梅雨に入る前に防水シートの施工に入りました

23.2020年05月28日
上棟
上棟

天候にも恵まれまして、無事上棟できました。南光のInstagramにて、上棟風景をタイムラプスで投稿しておりますので、ぜひご覧ください。

24.2020年05月22日

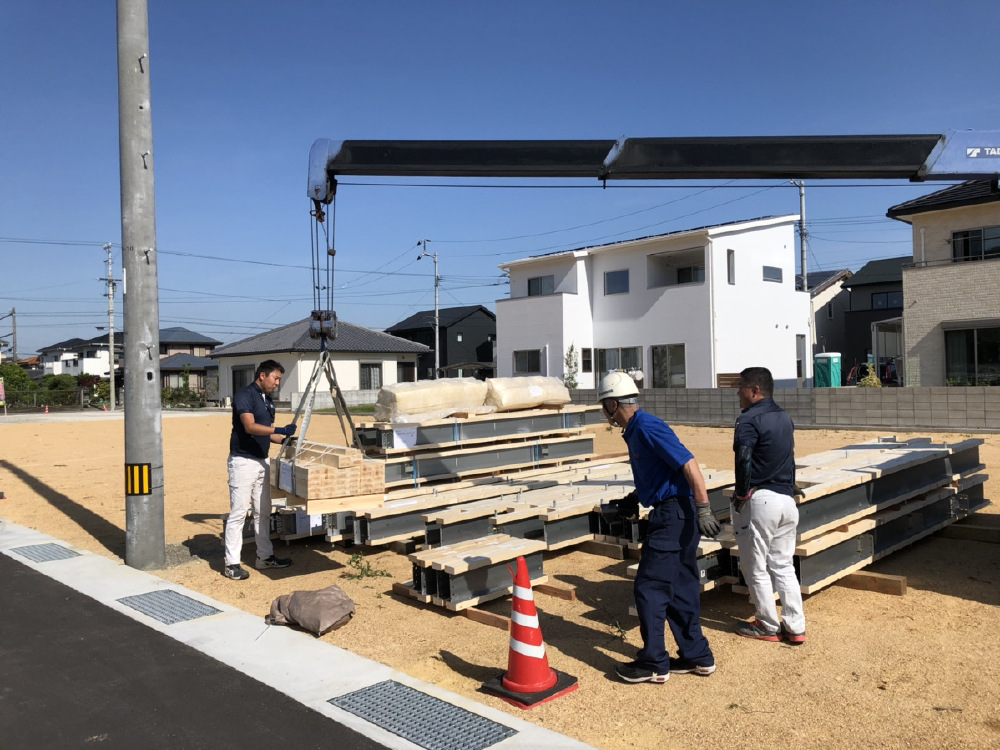

上棟準備
上棟準備

上棟が5月28日決まりましたので、事前にテクノビームを納品いたしました。本日から、大工さんも土台工事に取り掛かっております。

25.2020年05月19日

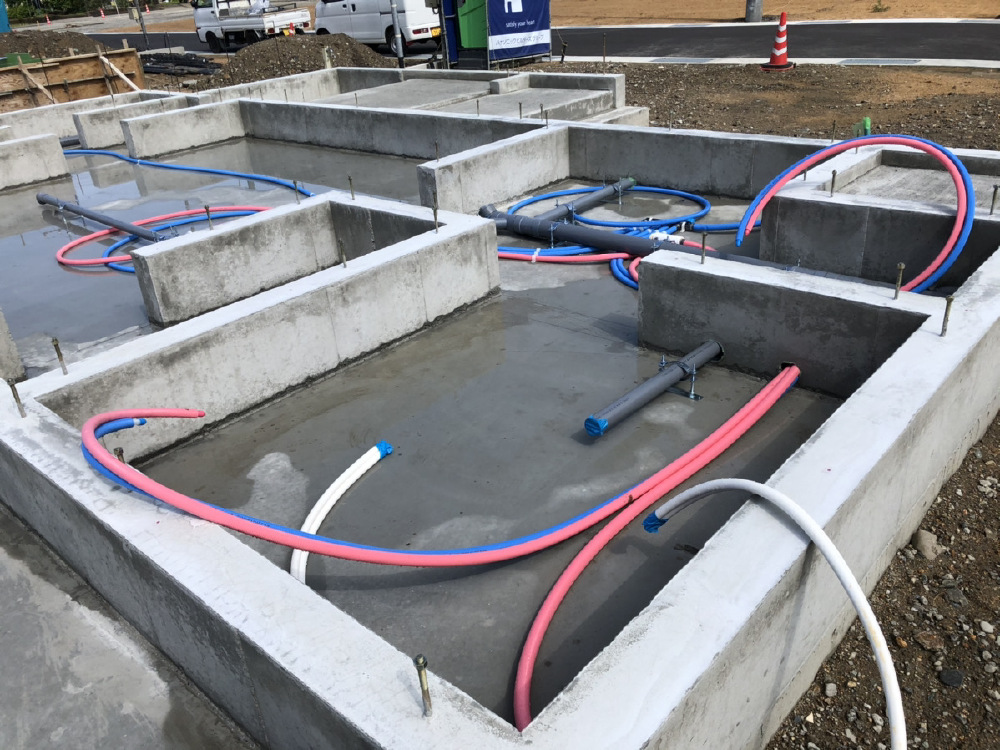

床下配管工事
床下配管工事

基礎工事の終盤で水道工事を行います。大工工事が始まる前に、水道と排水の配管を設置します。

26.2020年05月07日

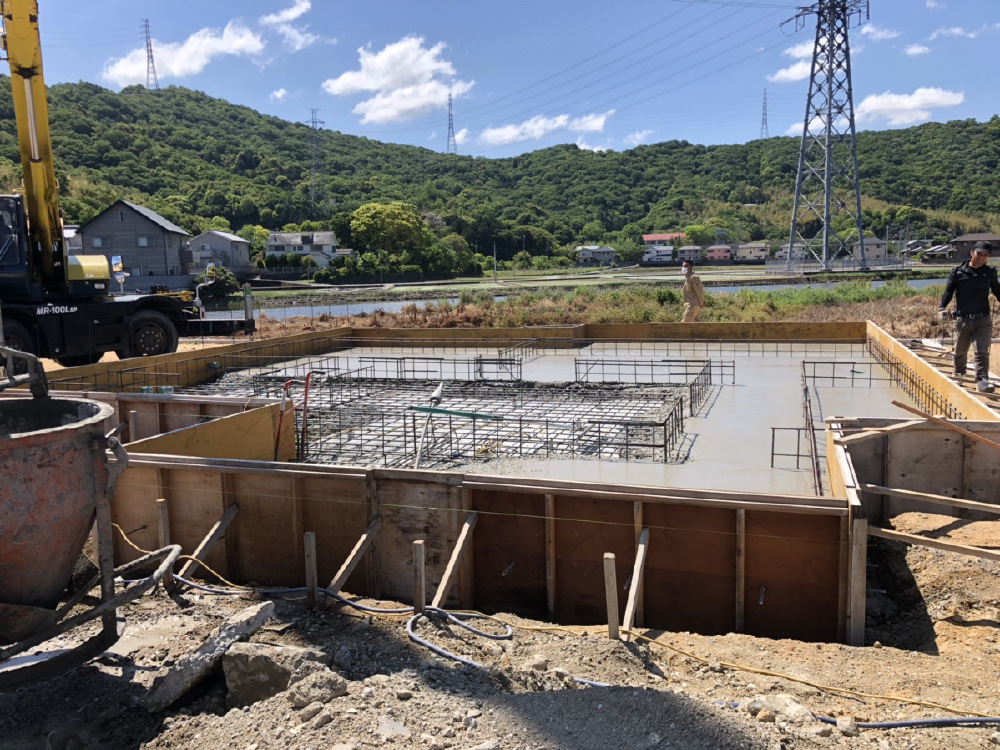

基礎工事 コンクリート打設
基礎工事 コンクリート打設

コンクリート打設を行いました。天気予報では、晴れが続くのでコンクリートもはやく乾いてくれるでしょう。

27.2020年05月01日

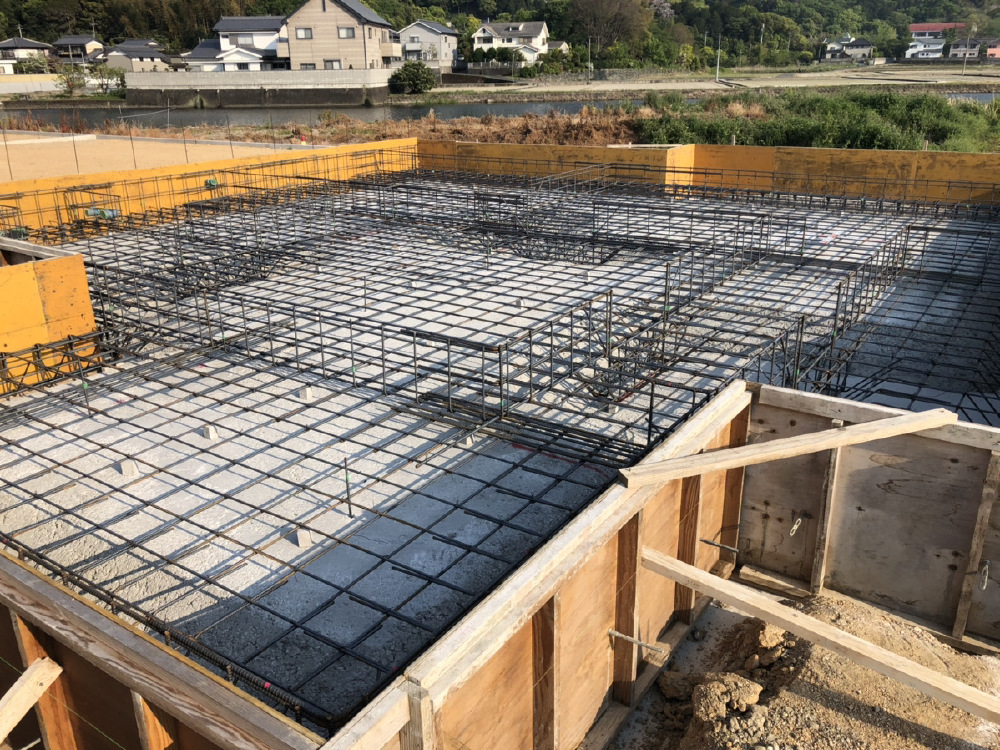

基礎工事 配筋
基礎工事 配筋

基礎の配筋が完了しました。テクノストラクチャー工法で建てると一般的な木造住宅より配筋が多く、丈夫な基礎になります。

28.2020年04月24日

基礎工事 着工
基礎工事 着工

石井町にあたらしくモデルハウスが誕生します。

すべて - すべて にある

その他の現場レポート
